Ein typisches Softwareprojekt kippt selten an der Technologie. Es kippt daran, dass das Team monatelang gegen einen Plan entwickelt, der schon beim ersten echten Nutzerfeedback veraltet ist. Das Pflichtenheft ist sauber, die Roadmap sieht vernünftig aus, die Delivery fühlt sich trotzdem schwerfällig an.
Viele CTOs stehen genau an diesem Punkt. Das Produkt ist noch in Bewegung, Stakeholder ändern Prioritäten, Bugs und operative Themen funken dazwischen, und gleichzeitig soll das Team verlässlich liefern. In solchen Situationen wird agile softwareentwicklung scrum interessant, aber nur dann, wenn man Scrum als Arbeitsrahmen versteht und nicht als Ritualsammlung.
Klassische Projektplanung funktioniert gut, wenn Anforderungen stabil, Abhängigkeiten klar und Änderungen selten sind. Softwareproduktentwicklung erfüllt diese Bedingungen nur selten. Besonders bei MVPs, B2B-SaaS-Produkten oder internen Plattformen verschiebt sich der Fokus laufend, weil Marktfeedback, technische Erkenntnisse und Business-Entscheidungen gleichzeitig auf das Team einwirken.
Das bekannte Muster sieht so aus: Erst wird detailliert geplant, dann sauber spezifiziert, dann entwickelt. Nach Monaten zeigt sich, dass die ursprünglichen Annahmen nicht mehr tragen. Das Team hat geliefert, aber am Bedarf vorbei. Der Schaden entsteht nicht erst am Ende. Er baut sich in jeder Übergabe auf, zwischen Fachseite, Product-Verantwortung, Entwicklung und Testing.
Scrum setzt genau dort an. Statt zu versuchen, Unsicherheit wegzuplanen, macht es Unsicherheit bearbeitbar. Arbeit wird in kurze, feste Zyklen zerlegt. Teams priorisieren neu, holen Feedback früh ein und passen den nächsten Schritt an, bevor aus einer falschen Annahme ein teurer Release wird.
In Deutschland ist Scrum dafür längst kein Sonderfall mehr. Mit 85% ist Scrum die am häufigsten genutzte agile Methode in der Softwareentwicklung, und bei fast 60% der Nutzer dauern Sprints genau zwei Wochen, was auf einen etablierten Praxiskorridor hinweist, wie die Scrum-Statistiken für Deutschland zeigen.
Scrum hilft nicht, weil es “agil” klingt. Es hilft, wenn ein Team regelmässig überprüft, ob es noch am richtigen Problem arbeitet.
Wer die Unterschiede zwischen klassischen und agilen Vorgehensweisen sauber einordnen will, findet im Überblick zu Vorgehensmodellen im Projektmanagement eine gute Ergänzung. In der Praxis zählt vor allem ein Punkt: Scrum ersetzt lange Vorhersageketten durch kurze Lernzyklen.
Scrum wirkt nur dann, wenn das Team die dahinterliegenden Prinzipien ernst nimmt. Sonst bleiben Daily, Planning und Review nur Termine im Kalender. Der eigentliche Unterschied liegt im Betriebsmodell: Entscheidungen werden näher an die Umsetzung geholt, Feedback kommt früher, und funktionierende Software wird zum wichtigsten Prüfstein.

Der Satz “Individuen und Interaktionen über Prozesse und Werkzeuge” heisst nicht, dass Prozesse unwichtig sind. Er heisst, dass ein gutes Jira-Board keine schlechte Abstimmung kompensiert. Wenn Entwickler, Product Owner und Stakeholder nicht dieselbe Vorstellung vom Problem haben, produziert das Team formal korrekte, aber inhaltlich falsche Ergebnisse.
“Funktionierende Software über umfassende Dokumentation” wird ebenfalls oft missverstanden. Gemeint ist nicht dokumentationsfrei. Gemeint ist: Dokumentation muss der Lieferung dienen. Architekturentscheidungen, API-Verträge, Security-Vorgaben oder Betriebswissen gehören dokumentiert. Seitenlange Spezifikationen, die niemand nach dem Kick-off aktualisiert, gehören nicht zum Kern guter Produktentwicklung.
Der Nutzen agiler Prinzipien bleibt nicht abstrakt. Nur 9% agiler Projekte scheitern, im Vergleich zu 29% bei Wasserfall-Modellen. Agile Teams sind zudem rund 25% produktiver, wie die zusammengestellten Scrum-Statistiken bei Echometer hervorheben.
Das erklärt, warum Teams mit echtem agilem Mindset anders priorisieren. Sie fragen nicht nur: Haben wir geliefert? Sie fragen: Haben wir das Richtige geliefert, und konnten wir schnell genug umlernen?
Praxisregel: Wenn ein Team jedes Sprint-Ziel erreicht, aber Stakeholder trotzdem unzufrieden sind, fehlt meist nicht Tempo, sondern Produktklarheit.
Agile Prinzipien sind deshalb kein kulturelles Beiwerk. Sie entscheiden darüber, ob Scrum echten Produktfortschritt erzeugt oder nur besser getakteten Leerlauf.

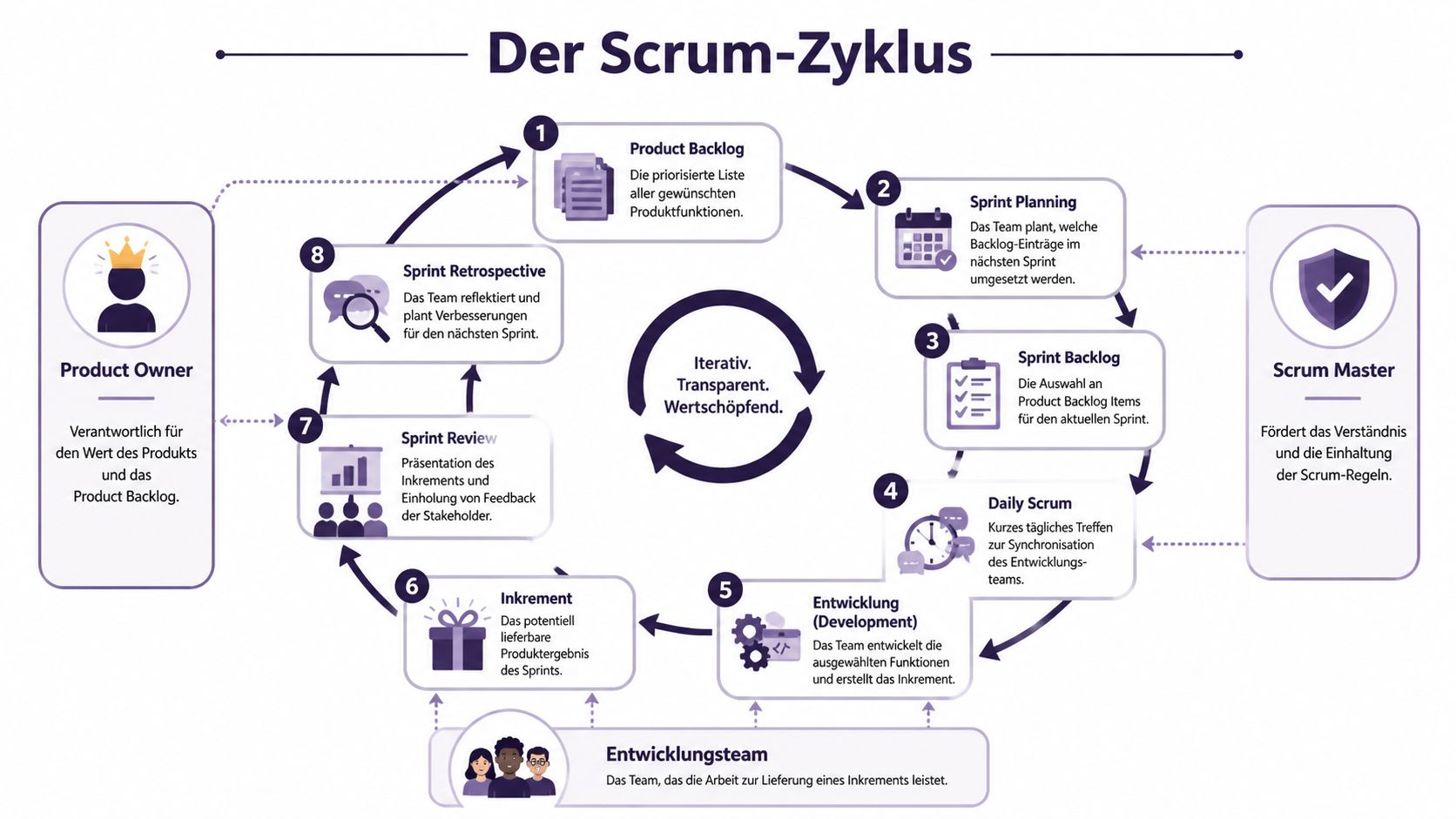

Scrum ist bewusst knapp gebaut. Gerade deshalb lohnt sich ein präzises Verständnis der Bausteine. Viele Teams scheitern nicht an fehlender Motivation, sondern daran, dass Rollen vermischt, Artefakte vernachlässigt und Events als Pflichttermine statt als Steuerungsmechanismus behandelt werden.

Der Product Owner verantwortet den Produktwert. Das klingt abstrakt, ist aber sehr konkret: priorisieren, Entscheidungen treffen, Zielkonflikte auflösen und das Product Backlog in einer Form halten, mit der das Team arbeiten kann. Ein Product Owner ohne Entscheidungskompetenz bremst Scrum fast sofort aus.
Gute Product Owner schreiben nicht einfach Tickets. Sie ordnen Arbeit nach Kundennutzen, Risiko, technischer Notwendigkeit und strategischem Zielbild. Sie sagen auch klar Nein.
Der Scrum Master ist kein Projektmanager mit neuem Titel. Die Rolle dient dem System. Sie hilft dem Team, Hindernisse sichtbar zu machen, Meetings sinnvoll zu halten und den Prozess zu verbessern. In starken Teams ist der Scrum Master oft weniger Moderator und mehr Coach für Fokus, Zusammenarbeit und Arbeitsfluss.
Die Developers bauen das Inkrement. Dazu gehören je nach Setup Backend, Frontend, QA, Mobile, Data oder DevOps-Kompetenzen. Entscheidend ist nicht die Jobbezeichnung, sondern die Fähigkeit, gemeinsam ein nutzbares Ergebnis zu liefern. Ein Team, das für jeden Schritt auf externe Freigaben warten muss, ist formal vielleicht Scrum, operativ aber nicht selbstorganisiert.
Artefakte schaffen Transparenz. Ohne sie wird Scrum schnell zu Bauchgefühl und Meeting-Kultur.
Ein häufiger Fehler ist ein Backlog voller unscharfer Sammelpositionen. Dann wird das Planning zu einer Ad-hoc-Anforderungsanalyse. Besser ist ein Backlog, in dem die oberen Einträge bereits diskutiert, verständlich und umsetzbar sind.
Der Sprint ist der feste Arbeitsrhythmus. Innerhalb dieses Zeitfensters verfolgt das Team ein gemeinsames Ziel. Der Sprint schafft Fokus und begrenzt ständige Richtungswechsel.
Hier entscheidet das Team, was als Nächstes realistisch und sinnvoll ist. Gute Sprint Plannings drehen sich nicht nur um Kapazität, sondern um Zielklarheit. Wenn am Ende nur eine Ticketliste steht, aber kein gemeinsames Verständnis des Sprint-Ziels, startet das Team mit unnötigem Risiko.
Das Daily ist kein Statusbericht an Führungskräfte. Es dient der Synchronisation des Teams. Gute Dailys sind kurz, konkret und auf Fortschritt zum Sprint-Ziel bezogen.
Im Review wird das Inkrement gemeinsam mit Stakeholdern betrachtet. Der Sinn liegt nicht im Vorführen fertiger Features, sondern im Einholen von verwertbarem Feedback. Wer Reviews ohne echte Stakeholder durchführt, verschenkt einen der wertvollsten Scrum-Mechanismen.
Die Retrospektive richtet den Blick auf Zusammenarbeit, Prozess und Qualität. Hier entscheidet sich oft, ob ein Team nur iteriert oder tatsächlich besser wird.
Ein schwaches Review produziert Höflichkeit. Ein gutes Review produziert neue Erkenntnisse.
Wer tiefer in die Struktur grösserer Arbeitspakete einsteigen will, sollte Epics sauber von Stories und Tasks trennen. Der Beitrag zu Epics in Scrum hilft genau an dieser Stelle, besonders bei komplexeren Produkt-Backlogs.
Der erste Fehler bei der Einführung von Scrum ist oft ein organisatorischer Reflex. Es werden Meetings angesetzt, Rollen benannt und ein Tool-Board erstellt. Das Team arbeitet danach äusserlich anders, aber inhaltlich noch wie vorher. Ein tragfähiger Start beginnt nicht mit dem Kalender, sondern mit Klarheit.
Am Anfang braucht das Team eine knappe, belastbare Antwort auf drei Fragen:
Diese Produktvision muss nicht gross formuliert sein. Ein kurzer, verständlicher Rahmen reicht. Wichtig ist, dass Product Owner und Entwickler denselben Kontext haben. Ohne diesen Kontext werden User Stories zu isolierten Arbeitsaufträgen.
Für das erste Product Backlog braucht es keine Perfektion. Es braucht Reihenfolge und Verständlichkeit. Die obersten Einträge sollten klein genug sein, um in absehbarer Zeit umgesetzt zu werden, und klar genug, damit Rückfragen nicht erst im Sprint auftauchen.
Praktisch bewährt sich dabei:
Gute Stories sind nicht literarisch. Sie sind so konkret, dass Entwicklung, QA und Product dieselbe Erwartung haben.
Das erste Sprint Planning sollte konservativ sein. Teams überschätzen zu Beginn fast immer, wie viel sie schaffen. Das ist normal. Problematisch wird es erst, wenn aus Optimismus eine Gewohnheit wird.
Für den Start hilft eine einfache Reihenfolge:
Planning Poker funktioniert dabei nicht wegen der Karten, sondern wegen der Diskussion. Wenn Schätzungen stark auseinanderliegen, zeigt das fast immer Verständnislücken, versteckte Risiken oder unstimmige Anforderungen.
Das Daily sollte kurz bleiben und auf Blocker, Prioritäten und Koordination zielen. Das Review braucht die richtigen Stakeholder, sonst bleibt Feedback vage. Die Retrospektive sollte mit einer kleinen, umsetzbaren Verbesserung enden, nicht mit einer Wunschliste.
Was nicht funktioniert: ein neues Scrum-Team gleichzeitig auf neue Tools, neue Rollen, neue Architekturprinzipien und neue Reporting-Anforderungen umzustellen. Wer alles parallel verändert, kann am Ende nicht mehr erkennen, was tatsächlich geholfen hat.
Viele Teams erfassen Metriken, ohne daraus bessere Entscheidungen abzuleiten. Dann entstehen hübsche Dashboards, aber keine Lernschleifen. In Scrum sollten Kennzahlen Diagnoseinstrumente sein. Sie sollen zeigen, wo Arbeit stockt, wo Qualität leidet und ob das Team verlässlich liefern kann.

Velocity ist nützlich, wenn ein Team über mehrere Sprints hinweg ein eigenes Planungsgefühl entwickelt. Sie taugt nicht für Teamvergleiche. Sobald Führungskräfte Velocity als Leistungskennzahl verwenden, wird sie politisch statt praktisch.
Burndown Charts helfen, Sprintverläufe sichtbar zu machen. Sie zeigen, ob Arbeit regelmässig abgeschlossen wird oder sich bis kurz vor Sprintende staut. Allein betrachtet sagen sie aber wenig über Produktqualität aus.
Aussagekräftiger für die Lieferfähigkeit sind meist Cycle Time und Lead Time. Sie machen sichtbar, wie lange Arbeit tatsächlich durch das System braucht. Wenn Features spät fertig werden, obwohl die Sprint-Ziele formal erreicht werden, steckt das Problem oft in Abhängigkeiten, Review-Staus oder zu grosser Parallelität.
Forschung identifiziert vier messbare Dimensionen der Team-Agilität: Customer Involvement, Team Collaboration, Iterative and Incremental Development sowie Continuous Development Process Improvement, wie die ATPI-SD-Studie in Frontiers beschreibt.
Diese vier Dimensionen sind in der Praxis erstaunlich brauchbar:
Ein kleines, stabiles Set ist meist besser als ein Reporting-Friedhof.
Metriken sollten ein Gespräch auslösen, keine Rechtfertigungsschleife.
Wenn ein Team bessere Zahlen produziert, aber die Stakeholder weiter überrascht, wurde die falsche Ebene gemessen. Gute Scrum-Metriken verbinden Delivery, Qualität und Zusammenarbeit.
Die meisten Scrum-Probleme sind keine Scrum-Probleme. Es sind Führungs-, Priorisierungs- oder Engineering-Probleme, die im Scrum-Setup sichtbar werden. Genau deshalb lohnt sich der nüchterne Blick auf Anti-Patterns.

Das bekannteste Muster ist Water-Scrum-Fall. Vorne wird klassisch spezifiziert, in der Mitte in Sprints gebaut, hinten klassisch abgenommen. Das Team wirkt agil, die Wertschöpfung bleibt sequentiell. Besonders in regulierten Umfeldern ist das verbreitet.
Die Aussage “Scrum ist nicht gleich Agile” ist deshalb zentral. Gerade in FinTech oder HealthTech können starre Scrum-Events ohne agile Engineering-Praktiken wie CI/CD die Release-Zeiten um bis zu 40% verlängern, und viele Teams arbeiten unbemerkt in einem Water-Scrum-Fall-Hybrid, wie im verlinkten Beitrag zu Scrum und Agile in regulierten Umfeldern beschrieben wird.
Die Lösung ist nicht, Scrum abzuschaffen. Die Lösung ist, Delivery technisch abzusichern: kleine Integrationsschritte, automatisierte Checks, klare Done-Kriterien und frühe fachliche Einbindung.
Wenn der Product Owner keine Prioritäten verteidigt, entscheidet das Team nach Lautstärke. Dann kommen Support, Vertrieb, Management und Kundenwünsche gleichzeitig in den Sprint. Das Ergebnis ist kein Fokus, sondern ständige Umplanung.
Hilfreich sind hier drei Regeln:
Viele Retros enden in denselben Gesprächen. Zu viele Meetings, zu wenig Klarheit, zu viele Unterbrechungen. Wenn daraus keine konkrete Änderung folgt, verliert das Team schnell den Glauben an das Format.
Eine Retrospektive ist nützlich, wenn sie klein bleibt und Konsequenzen hat. Eine einzige umgesetzte Verbesserung pro Sprint ist wertvoller als zehn gute Ideen ohne Nachverfolgung.
Zur Vertiefung passt dieses kurze Video zur Praxisperspektive auf häufige Scrum-Fehler:
Ein Team ist nicht agil, weil es alle Scrum-Termine durchführt. Es ist agil, wenn es Hindernisse erkennt und sein Verhalten ändert.
Ein einzelnes Scrum-Team lässt sich vergleichsweise einfach stabilisieren. Schwieriger wird es, wenn mehrere Teams an einem gemeinsamen Produkt arbeiten oder wenn zusätzlich externe Entwickler eingebunden werden. Dann steigen Abhängigkeiten, Abstimmungsaufwand und das Risiko, dass Scrum in Koordinationsbürokratie kippt.
Nicht jedes Wachstumsproblem braucht ein grosses Framework. Oft reicht es, ein Produkt sauber in Domänen zu schneiden, Verantwortlichkeiten zu klären und teamübergreifende Standards bewusst schlank zu halten. Sobald jedoch mehrere Teams auf dieselben Komponenten, Deployments oder Prioritäten zugreifen, reicht lokales Scrum allein nicht mehr aus.
Für deutsche KMU ist das ein realer Engpass. 62% der Agilisierungsinitiativen in deutschen KMU scheitern an Skalierungsproblemen. Frameworks wie LeSS können helfen und die Kosten im Vergleich zu schwergewichtigen Ansätzen wie SAFe um bis zu 30% senken, indem Rollen-Overhead reduziert wird, wie der Beitrag zu Scrum-Skalierung und LeSS bei Projektron beschreibt.
Ein praktikabler Ansatz ist meist einfacher als gedacht:
LeSS ist interessant, wenn man mehrere Teams unter einem Produktfokus halten will, ohne zusätzliche Hierarchieebenen aufzubauen. SAFe kann in bestimmten Organisationen sinnvoll sein, bringt aber oft mehr Rollenlogik mit, als ein wachsendes Produktteam tatsächlich braucht.
Externe Entwickler scheitern selten an der Technik. Sie scheitern an unklaren Erwartungen, schwacher Backlog-Qualität und fehlendem Kontext. Wer Senior-Leute einbindet, sollte sie nicht als Ticket-Verbraucher behandeln, sondern als vollwertige Teammitglieder mit Zugang zu Produktkontext, Architekturentscheidungen und Review-Routinen.
In verteilten Setups bewähren sich besonders:
Wer Scrum in diesem Kontext weiterdenken will, findet im Leitfaden zu Scrum skalieren mit Remote-Teams und agilen Frameworks eine praxisnahe Ergänzung.
Scrum skaliert nicht durch mehr Zeremonien. Es skaliert durch klarere Verantwortungen, bessere technische Standards und ein Arbeitsmodell, in dem auch externe Senior-Entwickler vom ersten Sprint an wirksam werden können.
Wenn Sie Ihr Team mit erfahrenen Entwicklern verstärken wollen, ohne lange Recruiting-Zyklen und ohne unnötigen Overhead, unterstützt PandaNerds Sie mit sorgfältig geprüften Senior Engineers, die sich in bestehende Produkt- und Scrum-Setups einfügen. Für CTOs, Scale-ups und KMU ist das besonders dann interessant, wenn Delivery schneller werden soll, ohne Qualität und technische Kontrolle zu verlieren.
