Viele deutsche KMU stecken bereits tief in Microsoft 365, aber ihr Projektmanagement wirkt trotzdem improvisiert. Aufgaben liegen in Planner, Termine in Outlook, Statusupdates in Teams, Budgets in Excel und der eigentliche Projektplan existiert nur in den Köpfen einzelner Projektleiter. Solange ein Team klein ist, funktioniert das irgendwie. Sobald mehrere Kundenprojekte, Produktstreams oder externe Partner dazukommen, kippt es.
CTOs und Tech-Leads merken das meist an drei Symptomen. Erstens fehlt ein belastbarer Überblick über Abhängigkeiten und Kapazitäten. Zweitens werden Prioritäten in Meetings statt im System geklärt. Drittens kostet schon die Frage „Wo stehen wir wirklich?“ unverhältnismässig viel Zeit.
Genau an diesem Punkt wird ms projects office 365 interessant. Nicht als weiteres Tool im Stapel, sondern als Versuch, Planung, Ressourcensteuerung und Reporting in die vorhandene Microsoft-Umgebung einzubetten. Das kann sehr gut funktionieren. Es kann aber auch zu einem teuren Paralleluniversum werden, wenn Lizenzen, Integrationen und Governance nicht sauber entschieden sind.
Der häufigste Fehler ist nicht die falsche Software. Es ist die Annahme, dass Microsoft 365 automatisch schon ein funktionierendes Projektmanagement-System ergibt. In der Praxis entsteht eher ein Werkzeugmix. Teams eignet sich für Kommunikation. Planner ist schnell und niedrigschwellig. Excel bleibt das Rückgrat für Auswertungen. Und irgendwo taucht dann die Frage auf, ob Microsoft Project die fehlende Steuerung liefern soll.
Diese Frage ist berechtigt. Microsoft Project hat Substanz. Die erste Version wurde 1984 veröffentlicht, und das Produkt wurde später in die Microsoft-Office-Welt integriert. Heute gehört es zu einem Ökosystem, das weltweit rund 345 Millionen bezahlte Microsoft-365-Abonnenten umfasst. Der Umsatz aus Office 365 Business-Subscriptions stieg im vergangenen Jahr um 17 %. Diese Entwicklung erklärt, warum viele Unternehmen Project nicht als Nischenwerkzeug sehen, sondern als strategische Option innerhalb ihrer bestehenden Plattform betrachten (Hintergrund zur Entwicklung von Microsoft Project und den genannten Microsoft-365-Zahlen).
Das Problem ist selten fehlende Aktivität. Eher das Gegenteil. Teams arbeiten viel, aber die Informationen landen an den falschen Stellen.
Typische Muster:
Wer Project einführt, ohne diese Muster zu bereinigen, digitalisiert nur das bestehende Durcheinander.
Für CTOs geht es nicht darum, ob Project „mächtig“ ist. Das ist es. Die entscheidende Frage lautet: Welches Project-Setup passt zur eigenen Organisationsform, zum Reifegrad der Teams und zum verfügbaren Veränderungsbudget?
Dazu gehören drei Ebenen:
Wenn diese drei Ebenen zusammenpassen, wird Project nützlich. Wenn nicht, erzeugt es Widerstand. Dann bleibt das operative Arbeiten weiter in Teams und Excel, während das formale Projektmanagement in einem separaten System verstaubt.
Microsoft hat das Thema nie besonders einfach benannt. Viele sprechen von „MS Project“, meinen aber unterschiedliche Produkte. Für eine belastbare Entscheidung muss man diese Angebote sauber trennen.

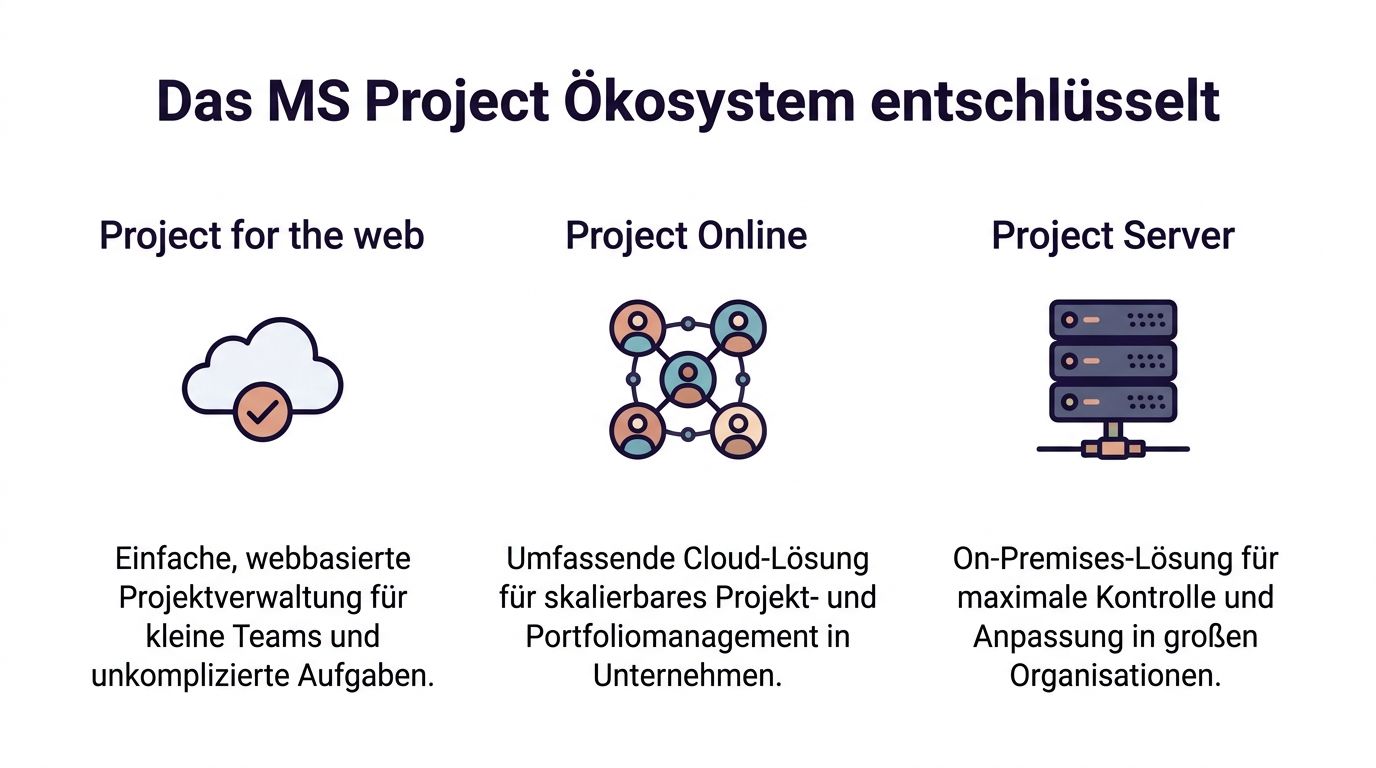

Man kann das Ökosystem wie drei Baustufen sehen.
| Lösung | Wofür sie gut passt | Typische Stärke | Typische Grenze |
|---|---|---|---|
| Project for the web | Teams, die strukturierter als mit Planner arbeiten wollen | Moderne Oberfläche, niedrige Einstiegshürde | Begrenzter Tiefgang für komplexes Portfoliomanagement |
| Project Online | Unternehmen mit mehreren parallelen Projekten und zentralem Steuerungsbedarf | Webbasierte Projekt- und Portfoliosteuerung | Höhere Einführungs- und Governance-Komplexität |
| Project Desktop | Erfahrene Projektleiter mit Bedarf an detaillierter Planung | Maximale Kontrolle über Terminlogik, Abhängigkeiten und Feinsteuerung | Geringere Niedrigschwelligkeit für breite Teamnutzung |
Der wichtige Punkt: Diese Produkte lösen nicht dasselbe Problem in anderer Verpackung. Sie adressieren unterschiedliche Organisationssituationen.
Project for the web war lange die Brücke zwischen einfacher Aufgabenverwaltung und strukturierter Planung. Für viele Teams war es der sinnvolle nächste Schritt nach Planner, wenn Boards allein nicht mehr reichten.
Es eignet sich gut, wenn Sie:
Für CTOs ist das attraktiv, weil die Akzeptanz meist höher ist als bei schwergewichtigen PM-Tools. Der Nachteil ist klar. Sobald Ressourcenmanagement, Portfoliosteuerung oder sehr detaillierte Governance ins Spiel kommen, reicht diese Variante oft nicht mehr.
Project Online ist die Option für Unternehmen, die nicht nur einzelne Pläne verwalten, sondern mehrere Projekte, Prioritäten und Ressourcen auf Organisationsebene steuern wollen. Hier wird Project zum Steuerungsinstrument und nicht nur zum Planungswerkzeug.
Das ist relevant, wenn ein Unternehmen:
Praxisregel: Wenn die Geschäftsführung nicht nur einen Projektplan sehen will, sondern Priorisierung über alle Projekte hinweg, bewegt man sich meist Richtung Project Online.
Die klassische Desktop-Anwendung bleibt das Werkzeug für Projektleiter, die fein granular planen müssen. Gerade bei komplexen Abhängigkeiten oder sauberer Baseline-Arbeit ist sie nach wie vor stark.
Die technische Skalierung ist erheblich. Die Scheduling-Engine kann laut Microsoft-Spezifikation bis zu 400.000 Tasks und 700.000 Ressourcen pro Projekt verarbeiten. In komplexen Vorhaben kann diese Modellierung kritischer Pfade laut den vorliegenden Angaben Verzögerungen um bis zu 28 % minimieren (Details in den Spezifikationen zu Microsoft Project).
Für ein typisches KMU heisst das nicht, dass solche Grössenordnungen gebraucht werden. Es zeigt aber, dass Project kein leichtes Team-Board ist, sondern ein Werkzeug für anspruchsvolle Planungslogik.
Ein häufiger Irrtum lautet: „Wir brauchen einfach das leistungsstärkste Produkt.“ Das führt oft zur falschen Entscheidung. Das stärkste Werkzeug ist nicht automatisch das wirtschaftlichste.
Wenn Ihre Teams überwiegend im Tagesgeschäft arbeiten und nur begrenzte Terminlogik brauchen, wirkt Project Online schnell überdimensioniert. Wenn dagegen komplexe Lieferabhängigkeiten, externe Dienstleister und belastbares Management-Reporting wichtig sind, wird ein leichtgewichtiges Setup zu schwach.
Lizenzen sind der sichtbarste Teil der Entscheidung. Sie sind aber selten der teuerste. Bei ms projects office 365 entstehen die eigentlichen Kosten oft erst nach der Freigabe des Einkaufs.
Die grösste Schwäche vieler Vergleiche ist genau hier. Sie listen Funktionen auf, beantworten aber nicht die betriebswirtschaftlich relevante Frage: Ist Project in Ihrer Organisation rentabel oder wird es zum Overhead? Eine belastbare TCO-Betrachtung muss Implementierung, Schulung und Anpassung einbeziehen (Hinweis auf die oft fehlende TCO-Perspektive bei Microsoft-Project-Vergleichen).
Natürlich müssen Sie klären, welcher Plan benötigt wird. In der Praxis reicht diese Logik oft:
Das ist noch keine Entscheidung. Es ist nur die Eintrittskarte. Danach beginnt die eigentliche Kalkulation.
Ein brauchbares TCO-Modell für deutsche KMU besteht mindestens aus fünf Blöcken:
| Kostenblock | Was oft unterschätzt wird | Typische Folge |
|---|---|---|
| Schulung | Project ist nicht selbsterklärend für alle Rollen | Teams umgehen das System |
| Einführung | Templates, Felder, Rollenmodell, Berechtigungen | Uneinheitliche Nutzung |
| Reporting | Standardberichte reichen selten für Managementfragen | Excel-Nacharbeit bleibt bestehen |
| Integration | Teams, Planner, SharePoint und Power BI müssen abgestimmt werden | Datensilos trotz M365 |
| Betrieb | Pflege von Workflows, Feldern, Governance und Support | Interne IT wird dauerhaft gebunden |
Die teurere Lizenz ist wirtschaftlich sinnvoll, wenn sie manuelle Koordinationsarbeit tatsächlich ersetzt. Das passiert vor allem in drei Situationen:
Viele parallele Projekte
Wenn Prioritäten, Abhängigkeiten und Kapazitäten zentral abgestimmt werden müssen, spart eine stärkere Plattform operative Reibung.
Regelmässiges Reporting an Management oder Kunden
Wenn Statusberichte heute händisch aus Excel, Teams und Einzelgesprächen zusammengesucht werden, kann ein strukturierteres Setup sinnvoll werden.
Verbindliche Governance
Wer Freigaben, Standards und konsistente Projektvorlagen braucht, profitiert stärker von einem geregelten Project-Setup.
Nicht jedes Unternehmen braucht sofort das volle Instrumentarium.
Project ist meist kein guter Einstieg, wenn:
Kaufen Sie keine Enterprise-Planungslogik, wenn die Organisation noch keine gemeinsame Sprache für Projekte hat.
Vor jeder Entscheidung lohnt sich ein kurzer Lizenz- und Governance-Check. Gerade in Microsoft-nahen Umgebungen hängen technische und vertragliche Fragen eng zusammen. Wer das Thema sauber strukturieren will, findet in diesen Überlegungen zu Softwarelizenzierung, Vertrag, Compliance und Lizenzmanagement einen sinnvollen Rahmen für die interne Abstimmung.
Der Kern bleibt trotzdem einfach. TCO ist kein Excel-Feld, sondern eine Führungsfrage. Wenn niemand Budget für Einführung und Adoption mitdenkt, wird selbst eine formal passende Lizenz zur Fehlinvestition.
Der eigentliche Wert von Project entsteht selten im isolierten Plan. Er entsteht dort, wo Projektlogik im Arbeitsalltag sichtbar wird. Für die meisten Teams heisst das: in Teams, in SharePoint, in Planner und in Power BI.

Wenn ein Project-Plan nur im Browser oder in der Desktop-App lebt, geht ein grosser Teil des Nutzens verloren. Teams ist dort entscheidend, weil Mitarbeitende ihre tägliche Arbeit ohnehin dort organisieren.
Die Integration von MS Project mit Teams und SharePoint kann die Update-Frequenz von Tasks um bis zu 35 % steigern, weil E-Mail-Schleifen entfallen. Zusätzlich können Power-Automate-Workflows die Onboarding-Zeit für neue Projektmitglieder um bis zu 25 % senken. OData-Schnittstellen ermöglichen ausserdem Live-Dashboards in Power BI mit Daten zu CPI und SPI (technische Einordnung der Integrationen und der genannten Effekte).
In der Praxis heisst das nicht, dass jedes Team automatisch produktiver wird. Es heisst: Wenn Informationen dort bearbeitet werden, wo Teams ohnehin zusammenarbeiten, sinkt die Reibung deutlich.
Viele Unternehmen nutzen Planner bereits. Das ist kein Hindernis. Es ist oft sogar sinnvoll.
Eine praktikable Trennung sieht so aus:
Planner für operative Teamarbeit
Tägliche Aufgaben, kleine Arbeitspakete, persönliche Sichtbarkeit.
Project für Steuerung und Terminlogik
Abhängigkeiten, Meilensteine, Baselines, Ressourcensicht, übergreifende Planung.
Teams für Kommunikation und Entscheidungsfluss
Abstimmung, Rückfragen, Freigaben, kurze Statuskommunikation.
Der Fehler liegt meist darin, dieselben Aufgaben parallel in beiden Systemen zu pflegen. Dann steigt der Pflegeaufwand, aber nicht die Transparenz.
Gute Integrationen vermeiden doppelte Datenerfassung. Schlechte Integrationen verteilen dieselbe Unsicherheit nur auf mehr Oberflächen.
Für viele CTOs ist SharePoint im Kontext von Project vor allem relevant, weil Dokumente, Freigaben und projektbezogene Artefakte an einem kontrollierten Ort liegen müssen. Wenn Project ohne saubere Dokumentenstruktur betrieben wird, landen Spezifikationen, Budgets und Entscheidungen wieder in Chats und Mailanhängen.
Wer die Dokumentenseite strukturieren will, sollte die Rolle von Dokumentenmanagement mit SharePoint mitdenken. Project liefert Planungslogik. SharePoint sorgt dafür, dass die zugehörigen Unterlagen nicht im Tagesgeschäft verschwinden.
Power BI ist der Bereich, in dem CTOs oft den grössten Hebel sehen. Nicht weil Dashboards „schön“ sind, sondern weil sie eine gemeinsame Datengrundlage schaffen.
Sinnvolle Fragen für ein Dashboard sind zum Beispiel:
| Managementfrage | Datenquelle | Aussage |
|---|---|---|
| Wo liegen Terminrisiken? | Project | Abweichungen, kritische Pfade, offene Abhängigkeiten |
| Wo drohen Engpässe? | Project plus Ressourcendaten | Auslastung und Konflikte |
| Welche Projekte laufen stabil? | Project plus Finanzsicht | Verhältnis von Fortschritt, Aufwand und Terminlage |
Weniger sinnvoll sind Dashboards, die nur bunte Statusfarben reproduzieren. Wenn ein Dashboard keine operative Entscheidung verbessert, ist es Dekoration.
Drei Dinge sehe ich in solchen Vorhaben regelmässig:
Zu viele Integrationen auf einmal
Erst den Kernprozess stabilisieren, dann erweitern.
Unklare Systemführerschaft
Für jede Information muss klar sein, welches System führend ist.
Reporting ohne Governance
Wenn Felder und Statusdefinitionen uneinheitlich sind, skaliert nur die Verwirrung.
Die Einführung von Project scheitert selten an der Installation. Sie scheitert an fehlender Entscheidungsschärfe und an zu viel Ambition im ersten Schritt. Ein gutes Rollout folgt einer nüchternen Reihenfolge.

Am Anfang steht nicht die Produktdemo, sondern die Frage, welches Problem gelöst werden soll. Brauchen Sie bessere Ressourcenplanung, belastbarere Terminsteuerung, standardisierte Statusberichte oder ein Portfoliobild für das Management?
Ich würde in Workshops immer vier Gruppen getrennt befragen:
Diese Gruppen wollen nicht dasselbe. Genau deshalb scheitern viele Einführungen. Das Management will Übersicht, Projektleiter wollen Kontrolle, Teams wollen wenig Zusatzpflege und IT will ein wartbares Setup.
Der Pilot muss real sein. Kein Spielprojekt, kein Demo-Plan, kein Sonderfall. Wählen Sie ein Vorhaben, das repräsentativ genug ist, aber noch beherrschbar bleibt.
Wichtige Basiselemente im Pilot:
Starten Sie mit einem System, das Teams nutzen können. Nicht mit einem System, das nur die PMO-Folie beeindruckt.
Hier passieren die meisten Fehlentscheidungen. Unternehmen versuchen oft, alte Excel-Listen und gewachsene Sonderlogiken unverändert in Project zu übertragen. Das führt zu unnötiger Komplexität.
Besser ist ein dreistufiges Vorgehen:
Behalten
Nur Daten und Felder übernehmen, die wirklich benötigt werden.
Vereinfachen
Historische Sonderfälle nicht automatisch mitmigrieren.
Verbinden
Erst dann Integrationen mit Teams, Planner, SharePoint oder Power BI aufsetzen.
Die Integrationskomplexität wird häufig unterschätzt. Viele Anleitungen zeigen Einzelfunktionen, aber nicht die Orchestrierung über mehrere M365-Werkzeuge hinweg. Genau diese Frage ist für Adoption und Datensilos entscheidend (Hinweis auf die oft fehlende praktische Anleitung zur Orchestrierung von Project, Teams und Planner).
Wer Unterstützung für Architektur, Rollout oder Migrationsentscheidungen braucht, findet bei Microsoft 365 Beratung einen sinnvollen Rahmen, um diese Themen strukturiert zu bewerten.
Schulung ist nicht gleich Schulung. Ein Projektleiter braucht andere Inhalte als ein Entwickler oder ein Bereichsverantwortlicher.
Ein sinnvolles Format ist rollenspezifisch:
| Rolle | Fokus im Training | Häufiger Fehler |
|---|---|---|
| Projektleitung | Planung, Abhängigkeiten, Baselines, Reporting | Zu viele Spezialfunktionen zu früh |
| Teammitglieder | Task-Updates, Status, Zusammenarbeit in Teams | Project als Zusatzbürokratie wahrnehmen |
| Management | Dashboards, Eskalationen, Portfolio-Sicht | Zu tief in Bedienlogik einsteigen |
Ein gutes Go-live endet nicht mit der Freigabe. Es beginnt dort erst.
Am Ende muss die Entscheidung im Unternehmen argumentierbar sein. Nicht als Glaubensfrage, sondern als nachvollziehbares Modell. Dafür reicht oft eine einfache Matrix.

Wenn ich mit CTOs eine Auswahl strukturiere, beginne ich meist mit diesen Fragen:
Wie komplex sind Ihre Abhängigkeiten?
Einfache Aufgabenkoordination ist etwas anderes als terminrelevante Ketten über mehrere Teams.
Brauchen Sie Ressourcensteuerung auf Organisationsebene?
Wenn mehrere Projekte dieselben Spezialisten benötigen, reicht ein einfaches Board selten.
Wie stark muss Reporting standardisiert sein?
Für lockere Teamkoordination genügen oft leichte Mittel. Für Management- oder Kundensteuerung meist nicht.
Wie hoch ist die Tool-Akzeptanz im Team?
Ein starkes Werkzeug bringt wenig, wenn es nur von zwei Personen gepflegt wird.
Wie viel Einführungsaufwand kann Ihre Organisation tragen?
Nicht jede Firma hat Kapazität für Templates, Governance und Integrationsarbeit.
| Situation | Passendere Richtung | Warum |
|---|---|---|
| Startup mit wenigen parallelen Streams | Leichtgewichtiges Setup | Schnelle Einführung, geringe Reibung |
| KMU mit mehreren Kundenprojekten und Ressourcenengpässen | Stärker strukturierte Cloud-Lösung | Bessere Steuerung über Projekte hinweg |
| Organisation mit erfahrenen Projektleitern und detaillierter Terminlogik | Desktop-orientierte Planung | Mehr Kontrolle bei komplexer Planstruktur |
| Unternehmen mit zentralem PMO und Governance-Vorgaben | Portfolio-orientiertes Setup | Standards, Auswertung und Priorisierung werden wichtiger |
Szenario eins: Produktteam mit agiler Arbeitsweise
Wenn ein Team primär Sprints, Backlogs und operative Abstimmung organisiert, dann ist Project oft nur dort sinnvoll, wo Roadmaps, Meilensteine oder bereichsübergreifende Abhängigkeiten sichtbar werden müssen. Der Rest bleibt besser in den operativen Werkzeugen.
Szenario zwei: Agentur oder Software-Dienstleister mit mehreren Kundenprojekten
Sobald dieselben Entwickler auf mehreren Vorhaben arbeiten, braucht das Unternehmen meist mehr als Task-Boards. Hier wird Transparenz über Kapazitäten und Prioritäten zur Führungsaufgabe. Project wird dann interessanter.
Szenario drei: Industrie- oder Infrastrukturumfeld mit klassischer Planlogik
Wenn Abhängigkeiten, Terminverschiebungen und Baselines zentral sind, kommt die Stärke der Project-Welt klarer zur Geltung.
Das beste Tool ist nicht das mit den meisten Funktionen. Es ist das, das Ihre Organisation konsequent und sauber nutzt.
Sie können die Auswahl intern oft so zuspitzen:
Diese Reihenfolge schützt vor zwei Extremen. Vor dem reflexhaften Unterkauf und vor dem teuren Overengineering.
Standardfunktionen tragen weit. Aber sie tragen nicht jede Unternehmensrealität. Spätestens wenn Project mit ERP, CRM, individueller Reporting-Logik oder spezifischen Freigabeprozessen verbunden werden soll, reicht Konfiguration allein oft nicht mehr.
Externe Senior-Entwickler sind dann kein Luxus. Sie sind häufig die wirtschaftlichere Option, weil sie Implementierungsrisiken begrenzen und interne Teams entlasten.
Erstens: individuelle Daten- und Prozessintegration
Wenn Project-Daten mit anderen Systemen synchronisiert werden müssen, braucht es saubere Schnittstellenlogik. Das ist keine Aufgabe, die man nebenbei an einen Admin hängen sollte.
Zweitens: massgeschneiderte Power-BI-Auswertungen
Standardreports beantworten selten alle Führungsfragen. Wer Portfolioentscheidungen, Delivery-Risiken oder kundenspezifische Sichtweisen abbilden muss, braucht oft ein eigenes Reporting-Modell.
Drittens: Migration aus gewachsenen Altsystemen
Excel-Strukturen, historische Pläne oder uneinheitliche Datenfelder lassen sich oft nur mit individuellen Transformationsschritten sauber überführen.
Viertens: Governance und Compliance-Anforderungen
Sobald Berechtigungen, Freigabeprozesse, Dokumentenflüsse oder revisionsnahe Anforderungen relevant werden, braucht die Umgebung technische Leitplanken.
Viele Unternehmen rechnen externe Entwickler nur als Tagessatz. Das greift zu kurz. Entscheidend ist, was intern sonst liegen bleibt.
Wenn Ihre internen Leute sich in Spezialthemen einarbeiten müssen, zahlen Sie oft doppelt:
Ein erfahrener Integrationsentwickler bringt zudem etwas mit, das intern oft fehlt. Vergleichswerte aus anderen Implementierungen. Das verkürzt Diskussionen, weil nicht jede Entscheidung zum ersten Mal gedacht werden muss.
Achten Sie weniger auf Zertifikate und mehr auf Arbeitsweise:
Externe Unterstützung lohnt sich vor allem dort, wo Geschwindigkeit, Integrationsqualität und saubere Übergabe wichtiger sind als reine Eigenleistung.
Microsoft 365 allein löst kein Projektchaos. Es liefert nur die Bausteine. Ob daraus ein belastbares System wird, hängt an drei Entscheidungen: dem passenden Project-Produkt, einer ehrlichen TCO-Betrachtung und einer Integration, die den Arbeitsalltag wirklich unterstützt.
Für manche Teams reicht ein leichtgewichtiges Setup. Für andere ist eine tiefere Project-Einführung sinnvoll, weil Ressourcen, Abhängigkeiten und Reporting sonst nicht mehr beherrschbar sind. Der entscheidende Unterschied liegt nicht im Funktionsblatt, sondern im organisatorischen Fit.
Wenn Sie eine Sache aus diesem Artikel mitnehmen, dann diese: Führen Sie Project nicht als Software ein, sondern als Betriebsmodell für Projektsteuerung. Das bedeutet Pilot statt Big Bang, klare Systemführerschaft statt Doppelpflege und rollenspezifische Schulung statt Tool-Demo für alle.
Der praktikabelste nächste Schritt ist kein unternehmensweiter Rollout. Wählen Sie ein repräsentatives Projekt, definieren Sie wenige klare Erfolgskriterien und bauen Sie von dort aus weiter. So sehen Sie schnell, ob ms projects office 365 in Ihrer Organisation echte Steuerungsqualität schafft oder nur zusätzlichen Pflegeaufwand.
Wenn Sie Microsoft Project, Teams, SharePoint und Power BI nicht nur lizenzieren, sondern sauber in Ihre Prozesse integrieren wollen, kann PandaNerds Sie mit erfahrenen Senior-Entwicklern und technischer Sparrings-Kompetenz unterstützen. Gerade bei Migrationen, individuellen Integrationen und Reporting-Setups lohnt sich ein Partner, der schnell produktiv wird und Ihr internes Team nicht zusätzlich blockiert.
