Sie stehen wahrscheinlich genau vor der Entscheidung, die viele CTOs ungern als reine Methodenfrage abtun. Ein neues Projekt startet. Das Budget ist freigegeben. Fachbereiche wollen Verbindlichkeit. Das Produktteam will Spielraum. Compliance verlangt Dokumentation. Engineering warnt vor starren Annahmen.
Genau in diesem Spannungsfeld wird das Wasserfallmodell oft vorschnell als veraltet abgestempelt oder ebenso vorschnell als sichere Bank gewählt. Beides ist riskant. Die eigentliche Frage lautet nicht, ob Wasserfall „gut“ oder „schlecht“ ist. Die Frage lautet, für welche Art Projekt, mit welchem Team und unter welchen organisatorischen Zwängen es funktioniert.
Beim Thema wasserfallmodell vor und nachteile geht es deshalb weniger um Methodendogmen als um Betriebsrealität. Wer eine regulierte Produktentwicklung, eine klar definierte Migration oder einen vertraglich fixierten Scope verantwortet, braucht andere Antworten als ein Team, das Product-Market-Fit sucht. Und wer externe Senior-Entwickler einbinden will, muss zusätzlich verstehen, wie stark die gewählte Methode Rollen, Übergaben, Verantwortung und Ramp-up beeinflusst.
Montag, 9 Uhr. Der Fachbereich will einen fixen Liefertermin. Legal fordert nachvollziehbare Freigaben. Procurement hat den Scope bereits in den Vertrag geschrieben. Das Engineering-Team sieht gleichzeitig offene Architekturfragen. In genau dieser Lage wird das Wasserfallmodell wieder relevant.
Der Punkt ist nicht, ob Wasserfall modern wirkt. Der Punkt ist, ob das Modell zur wirtschaftlichen Realität des Projekts passt. Wer in einem Umfeld mit Auditpflicht, klaren Abnahmekriterien oder vertraglich fixierten Leistungen arbeitet, braucht oft keine maximale Anpassungsfähigkeit, sondern klare Übergaben, belastbare Meilensteine und saubere Verantwortlichkeiten. Den methodischen Gegenpol zeigt dieser Überblick zu agilen Methoden im Projektmanagement mit Scrum vs Kanban.
Wasserfall ist deshalb kein Relikt, sondern ein Steuerungsmodell für Vorhaben mit enger Änderungsdisziplin. Es funktioniert gut, wenn die offenen Fragen vor der Umsetzung geklärt werden können und wenn Entscheidungen dokumentiert, geprüft und abgenommen werden müssen.
Die eigentliche Stärke liegt oft nicht in der Planung selbst, sondern in der Teamlogik, die daraus entsteht.
Lineare Projekte brauchen andere Leute als Produktteams mit hohem Experimentieranteil. Sie brauchen starke Analysten am Anfang, erfahrene Architekten vor der Implementierung und Senior-Entwickler, die Spezifikationen nicht nur abarbeiten, sondern früh auf Lücken, Abhängigkeiten und spätere Integrationsrisiken hinweisen. Genau hier machen viele CTOs einen teuren Fehler. Sie besetzen Wasserfallphasen zu spät mit zu viel Mid-Level-Kapazität und holen erfahrene externe Kräfte erst in der Eskalation dazu.
Besser ist ein anderer Zuschnitt. Externe Senior-Talente bringen im Wasserfall den größten Nutzen in den frühen Phasen. Dort prüfen sie Anforderungen auf technische Umsetzbarkeit, schärfen Schnittstellen, bewerten Architekturentscheidungen und markieren Punkte, an denen ein formal sauberer Plan in der Praxis scheitern würde. Das reduziert nicht jede Unsicherheit. Es verlagert Unsicherheit aber in einen Zeitpunkt, an dem Korrekturen noch bezahlbar sind.
Genau daran scheitern Wasserfallprojekte in der Praxis oft. Nicht an fehlender Ordnung, sondern an Ordnung rund um die falschen Annahmen.
Für CTOs hat das eine klare Konsequenz. Wer sich für Wasserfall entscheidet, entscheidet immer auch über Recruiting, Rollen und Übergaben. Ein lineares Modell ohne frühe Seniorität produziert saubere Dokumente und späte Überraschungen. Ein lineares Modell mit gezielt eingebundenen externen Seniors kann dagegen seine klassische Schwäche abfedern: die späte Sichtbarkeit von Fehlern, die eigentlich schon in Anforderungen und Design angelegt waren.
Wasserfall kann sehr gut funktionieren. Aber nur dann, wenn die Organisation bereit ist, vorne mehr Qualität einzukaufen, statt hinten mehr Schaden zu verwalten.
Das Wasserfallmodell ist ein lineares Vorgehensmodell. Ein Projekt läuft durch klar getrennte Phasen, und jede Phase wird abgeschlossen, dokumentiert und typischerweise freigegeben, bevor die nächste beginnt. Die Logik ist simpel. Erst verstehen, dann entwerfen, dann bauen, dann testen, dann ausrollen.
Wer das Modell zum ersten Mal erklären muss, fährt mit einem Hausbau-Vergleich gut. Niemand beginnt mit dem Dach, wenn das Fundament unklar ist. Genau so erwartet Wasserfall, dass Anforderungen zuerst stabil beschrieben werden, bevor Design und Implementierung folgen.

Typisch sind diese Schritte:
Der Ablauf wirkt auf den ersten Blick altmodisch. In passenden Kontexten ist er aber betriebswirtschaftlich sinnvoll. Jede Phase liefert etwas, das man prüfen, vertraglich abnehmen und intern reporten kann.
Die Methode setzt voraus, dass die Ergebnisse einer Phase stabil genug sind, um als Eingabe für die nächste Phase zu dienen. Daraus entstehen drei Dinge, die Führungsteams oft schätzen:
Wer tiefer in die zugrunde liegenden Entwicklungsstufen einsteigen will, kann die Phasen der Softwareentwicklung im Zusammenhang betrachten.
Wasserfall ist kein iteratives Lernsystem. Es ist kein Modell für laufende Produktentdeckung. Und es ist kein guter Rahmen, wenn Anforderungen erst im Kontakt mit Nutzern reifen.
"Je stärker ein Vorhaben von Nutzerfeedback, Marktreaktionen oder technischen Lernschleifen abhängt, desto weniger natürlich passt es in eine lineare Sequenz."
Deshalb ist die Methode auch nicht per se langsam oder schlecht. Sie ist nur auf eine andere Problemklasse optimiert. Wer sie nutzt, sollte das bewusst tun.
Ein typisches Muster aus der Praxis. Das Management gibt Budget und Termin frei, die Fachseite liefert einen abgestimmten Anforderungskatalog, externe Entwickler kommen für klar definierte Arbeitspakete dazu, und sechs Monate später zeigt sich, dass eine Grundannahme fachlich nicht trägt. Genau an diesem Punkt entscheidet sich, ob Wasserfall im Projekt geholfen hat oder ob es den Fehler nur sauber dokumentiert hat.

Der größte Vorteil liegt in der wirtschaftlichen Führbarkeit des Projekts. Wasserfall schafft klare Freigaben, definierte Lieferobjekte und eine Budgetlogik, die Einkauf, PMO und Fachbereiche verstehen. Für Vorhaben mit festen Anforderungen ist das oft mehr wert als methodische Eleganz.
Das Modell spielt seine Stärke aus, wenn Organisationen Verbindlichkeit brauchen. Ausschreibungen, Festpreisanteile, regulatorische Nachweise und formale Abnahmen lassen sich in einer linearen Struktur einfacher steuern als in einem offenen Lernprozess. Wer verschiedene Vorgehensmodelle im Projektmanagement vergleichen will, sollte genau diese betriebliche Logik prüfen und nicht nur die Prozessgrafik.
Ein weiterer Vorteil betrifft die Teamstruktur. Wasserfall erlaubt spezialisierte Rollen mit klaren Übergaben. Business Analyse, Architektur, Entwicklung, Test und Compliance können in getrennten Verantwortungsbereichen arbeiten, ohne dass täglich alle alles abstimmen müssen. Das passt gut zu Konzernen, zu stark arbeitsteiligen IT-Organisationen und zu Projekten mit mehreren Lieferanten.
Auch externe Senior-Leute lassen sich in diesem Rahmen oft gezielter einsetzen. Ein erfahrener Solution Architect, ein Lead QA oder ein Integrationsspezialist muss nicht monatelang im ganzen Delivery-Zyklus mitlaufen. Diese Profile können in kritischen Phasen gezielt eingebunden werden, etwa zur Anforderungsprüfung, Architekturfreigabe oder Testabdeckung. Das senkt Fehlentscheidungen dort, wo Wasserfall am empfindlichsten ist. Am Anfang.
Die Kehrseite ist bekannt, aber oft zu abstrakt beschrieben. Das eigentliche Problem ist nicht nur fehlende Flexibilität. Das eigentliche Problem ist, dass Organisationen zu früh so tun, als sei genug Klarheit vorhanden.
Wenn Anforderungen politisch abgestimmt, aber fachlich nicht belastbar sind, produziert Wasserfall eine gefährliche Form von Ordnung. Die Dokumente sehen sauber aus, die Meilensteine wirken kontrolliert, und das Reporting bleibt grün. Der Fehler zeigt sich erst später in Integration, Abnahme oder Betrieb. Dann sind Budget, Personalplanung und Liefertermine bereits auf einer falschen Grundlage gebaut.
Besonders teuer wird das bei der Besetzung des Teams. In einem linearen Modell werden Spezialisten oft phasenweise eingeplant. Wenn sich eine frühe Annahme als falsch erweist, stehen später entweder die falschen Profile bereit oder die richtigen fehlen genau dann, wenn sie gebraucht würden. Das führt zu Nachbeauftragungen, Terminverschiebungen und hektischer Eskalation mit Dienstleistern.
Darum scheitern Wasserfallprojekte selten an der Methode allein. Sie scheitern an zu schwacher Frühvalidierung.
Viele Unternehmen setzen externe Entwickler im Wasserfall erst ab der Umsetzungsphase ein. Das ist zu spät. Die bessere Besetzung ist frontgeladen.
Senior externe Kräfte bringen den größten Wert in drei Punkten:
Genau hier können Partner wie PandaNerds Schwächen des Modells abfedern. Nicht durch mehr Kapazität allein, sondern durch mehr Urteilsvermögen an den Stellen, an denen lineare Projekte kippen. Ein externer Senior mit echter Delivery-Erfahrung ersetzt keine Methodik. Er reduziert aber die Wahrscheinlichkeit, dass ein formal sauberes Projekt fachlich in die falsche Richtung läuft.
Für CTOs ist die relevante Frage einfach: Kaufen Sie mit Wasserfall planbare Lieferung oder erkaufen Sie sich nur planbar späte Erkenntnis?
Wasserfall funktioniert gut, wenn diese Bedingungen vorliegen:
Wasserfall wird teuer, wenn diese Muster auftreten:
Dann verliert Wasserfall seinen Hauptvorteil. Nicht weil die Phasen falsch sind, sondern weil die falschen Entscheidungen zu früh eingefroren wurden.
Der Unterschied zwischen Wasserfall und agilen Methoden liegt nicht nur im Prozess. Er liegt in der Grundannahme darüber, wann Teams lernen. Wasserfall setzt auf möglichst viel Erkenntnis vor der Umsetzung. Agile Modelle wie Scrum setzen darauf, Erkenntnis laufend während der Umsetzung zu gewinnen.

Eine breitere Einordnung verschiedener Modelle findet sich auch in diesem Überblick zu Vorgehensmodellen im Projektmanagement.
In dynamischen Softwareumfeldern ist der Unterschied nicht akademisch. Empirische Daten deutscher Softwareunternehmen zeigen für das Wasserfallmodell eine Projektausfallquote von 21%, gegenüber 8% bei agilen Ansätzen. Diese Gegenüberstellung wird bei ObjectBay im Vergleich Wasserfall vs agile Softwareentwicklung beschrieben.
Für einen CTO ist daran weniger die Zahl selbst wichtig als ihre operative Bedeutung. Wenn Anforderungen sich ändern, Architekturannahmen kippen oder Stakeholder laufend umlernen, bestrafen starre Phasen das Team. Nicht, weil das Team schlecht arbeitet, sondern weil das Modell Anpassung als Ausnahme behandelt.
Ein Brückenbau ähnelt eher Wasserfall. Traglast, Materialien, Genehmigungen und Prüfpfade lassen sich nicht jede zweite Woche grundlegend neu verhandeln. Das Projekt braucht Freigaben, feste Reihenfolge und dokumentierte Nachweise.
Eine neue B2B-SaaS-Anwendung ähnelt eher Scrum. Die grössten Risiken liegen oft nicht in der Umsetzbarkeit, sondern in Usability, Priorisierung und realem Nutzerverhalten. Dort hilft es, mit einem kleinen Inkrement zu starten, Feedback zu sammeln und danach neu zu priorisieren.
"Agile Methoden reduzieren Risiko dort, wo Lernen Teil der Arbeit ist. Wasserfall reduziert Risiko dort, wo Abweichung das eigentliche Problem ist."
Wasserfall erleichtert klassische Steuerung. Sie können Entscheidungen früher fixieren, Verträge enger schneiden und Reporting formal halten. Das ist für Procurement, Legal und regulierte Stakeholder oft angenehm.
Agile Methoden verlangen dagegen mehr Reife in Produktsteuerung, Priorisierung und Stakeholder-Kommunikation. Sie liefern nicht automatisch bessere Projekte. Sie liefern bessere Voraussetzungen, wenn Unsicherheit real ist und nicht weggedokumentiert werden kann.
Für Teams heisst das konkret:

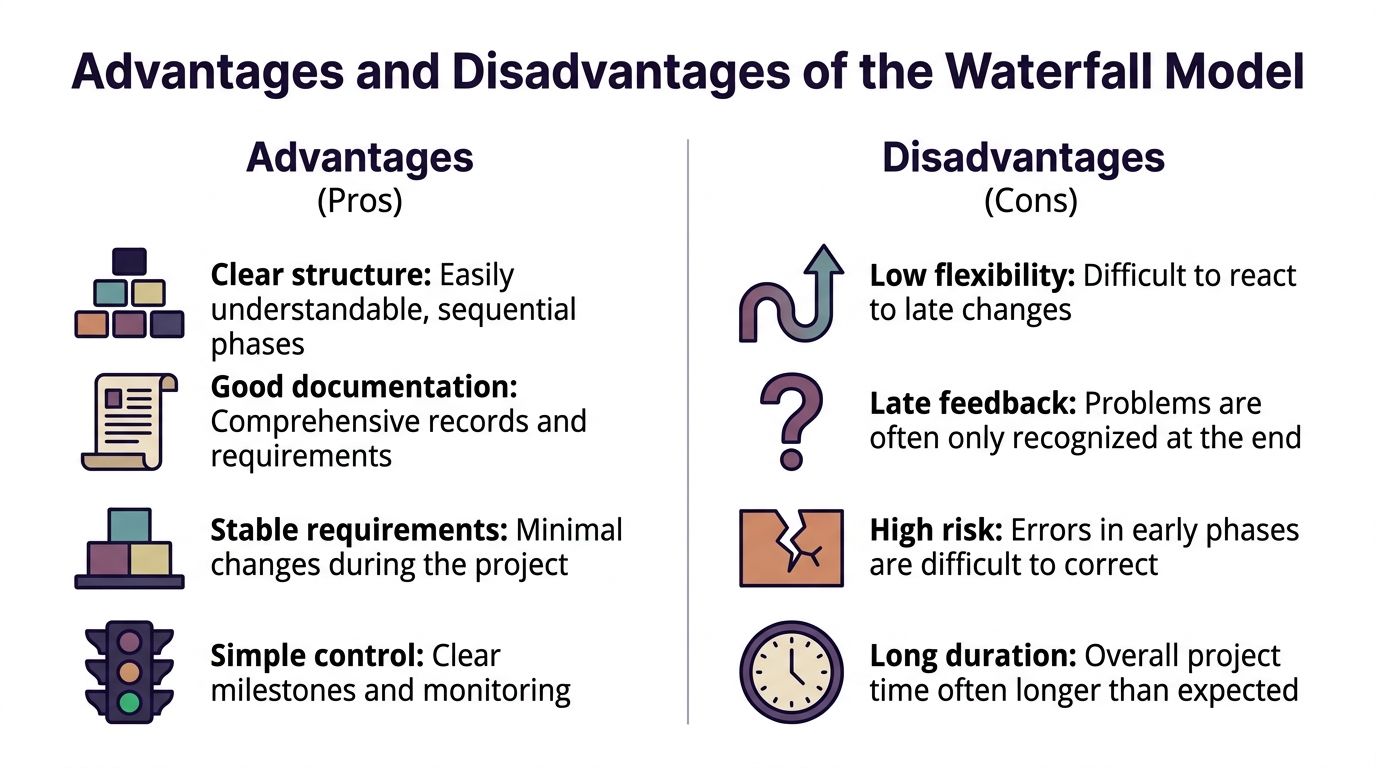

Ein kurzer visueller Einstieg hilft oft, gerade wenn Fachseite und Engineering unterschiedliche Erwartungen haben.
Die richtige Wahl ist Wasserfall dann, wenn Sie nicht primär ein Produkt entdecken, sondern eine definierte Lösung verlässlich herstellen müssen. Das klingt simpel, wird in Unternehmen aber oft unsauber getrennt. Viele Vorhaben werden intern als „klar spezifiziert“ bezeichnet, obwohl sie in Wahrheit nur einen groben Zielkorridor haben.

In Projekten mit gut definierten Anforderungen, etwa nach regulatorischen Normen wie IEC 62304, erreicht die Meilenstein-Tracking-Genauigkeit im Wasserfallmodell 95%. In dynamischen Märkten kann dieselbe fehlende Flexibilität jedoch zu einer Marktreife-Verzögerung von 6 bis 12 Monaten führen. Diese Einordnung findet sich in der Analyse der Hochschule Augsburg zu Modellen und Vor-Nachteilen.
Die Aussage dahinter ist klar. Wasserfall ist stark, wenn Verlässlichkeit wichtiger ist als Anpassungsgeschwindigkeit.
Wasserfall ist meist sinnvoll bei:
Ein typisches Beispiel ist der Ersatz eines bestehenden Systems mit definierten Pflichtfunktionen. Das Team muss nicht herausfinden, ob Nutzer das Feature wollen. Es muss sicherstellen, dass die neue Lösung dieselben oder klar abgegrenzte Funktionen zuverlässig erfüllt.
Es gibt Projekte, bei denen Wasserfall fast zwangsläufig schmerzt. Dazu gehören:
"Wenn Ihr Team vor allem Annahmen validieren muss, ist ein lineares Modell meist das falsche Führungsinstrument."
Stellen Sie vor Projektstart diese Fragen:
Wenn Sie die ersten beiden Fragen nicht sauber mit Ja und Nein beantworten können, lohnt sich Vorsicht. Wasserfall bestraft Unschärfe erst spät, aber dann mit hoher Wucht.
Manchmal ist Wasserfall keine Wahl, sondern Vorgabe. Dann bringt Methodendebatte wenig. Entscheidend ist, die Schwächen des Modells aktiv zu entschärfen, bevor sie teuer werden.
Die wichtigste Massnahme liegt ganz am Anfang. Anforderungen dürfen nicht nur vollständig klingen, sie müssen entscheidungsfähig sein. Das heisst: testbar, widerspruchsarm und zwischen Fachseite, Architektur und QA abgestimmt.
In der Praxis helfen dafür keine grossen Dokumente allein. Besser funktionieren kombinierte Formate:
Viele Organisationen führen Phase-Gates formal ein und entwerten sie dann durch Durchwinken. Genau dort verlieren Wasserfallprojekte ihre Schutzmechanik.
Ein gutes Gate stoppt das Projekt, wenn die Übergabe nicht belastbar ist. Das ist kein Bürokratieproblem, sondern gelebtes Risikomanagement.
"Ein Gate ohne echte Freigabeentscheidung ist nur Kalenderkosmetik."
Das klassische Modell kennt keine echte Iteration. In der Praxis sollten Sie sie trotzdem kontrolliert zulassen. Nicht als permanente Umplanung, sondern als definierte Rückkopplung bei kritischen Funden.
Sinnvoll sind etwa:
So bleibt die Struktur erhalten, ohne dass das Projekt auf einen einmal geschriebenen Plan eingeschlossen wird.
Wasserfallprojekte scheitern oft nicht an einzelnen Modulen, sondern an Übergängen. Schnittstellen, Datenmigration, Rechtekonzepte und Systemverhalten unter realen Bedingungen tauchen sonst zu spät als Gesamtproblem auf.
Deshalb lohnt sich ein pragmatischer Ansatz:
Wer Wasserfall führt, muss besonders diszipliniert darin sein, Erkenntnis vorzuverlegen. Das Modell verzeiht spätes Lernen schlecht.
Die Wahl des Vorgehensmodells verändert nicht nur Planung und Reporting. Sie verändert, wie Sie Teams schneiden, wann Sie Spezialisten brauchen und wie schnell externe Kräfte produktiv werden. Genau hier wird Wasserfall oft unterschätzt.
In linearen Projekten entstehen Teams typischerweise phasenbezogener. Business-Analyse, Architektur, Implementierung, Test und Rollout haben klarere Übergänge als in Scrum-Teams. Das schafft Fokus. Es erzeugt aber auch Schnittstellenrisiko.
Die gute Nachricht ist: Diese Struktur kann den Einsatz externer Senior-Talente erleichtern, wenn Sie sie sauber organisieren. Externe Spezialisten brauchen in Wasserfallprojekten nicht zwingend den gesamten Produktkontext über Monate in gleicher Tiefe. Sie brauchen klare Artefakte, belastbare Übergaben und eindeutige Verantwortungsgrenzen.
Externe Senior-Entwickler sind in Wasserfall besonders wertvoll an Stellen, an denen Erfahrung Komplexität komprimiert:
Der wirtschaftliche Vorteil ist offensichtlich. Sie müssen nicht für die gesamte Laufzeit ein übergrosses Kernteam vorhalten. Sie können gezielt Seniorität in die Phase ziehen, in der sie den meisten Wert liefert.
Viele Unternehmen glauben, Wasserfall sei automatisch onboardingfreundlich, weil alles dokumentiert ist. Das stimmt nur halb. Dokumente helfen nur, wenn sie entscheidungsrelevante Klarheit schaffen.
Ein externer Senior wird schnell wirksam, wenn diese Bedingungen erfüllt sind:
"Externe Seniorität kompensiert kein schlechtes Requirements Engineering. Sie beschleunigt gute Vorarbeit."
Der eigentliche Vorteil liegt nicht nur in Flexibilität beim Staffing. Er liegt in besserer Allokation von interner Führungszeit. Wenn ein Wasserfallprojekt sauber dokumentiert und in belastbare Arbeitspakete zerlegt ist, muss Ihr internes Kernteam weniger Energie in tägliche Kontextvermittlung stecken. Stattdessen kann es Qualität, Prioritäten und Risiken führen.
Das ist besonders relevant für Scale-ups und mittelständische Unternehmen, in denen Engineering-Leads mehrere Baustellen parallel verantworten. Ein gut geführtes Wasserfallprojekt erlaubt es, externe Senior-Talente präzise einzubinden, ohne die Steuerung aus der Hand zu geben.
Ja, aber nur in den richtigen Kontexten. Es ist kein Default für digitale Produktentwicklung. Es ist ein spezialisiertes Modell für Vorhaben mit stabilen Anforderungen, klaren Freigaben und hoher Dokumentationslogik.
Nicht automatisch. Bei klar definiertem Scope kann Wasserfall sehr effizient sein, weil Diskussionen über Priorisierung und Richtungswechsel geringer ausfallen. Langsam wird es dort, wo das Team spät merkt, dass zentrale Annahmen falsch waren.
Ja. Viele Organisationen arbeiten faktisch hybrid. Governance, Budget, Dokumentation und Abnahmen folgen einem linearen Modell. Innerhalb einzelner Umsetzungsabschnitte nutzt das Team aber kurze Schleifen, Prototyping oder technische Iteration.
Wichtig ist, die Hybridform bewusst zu gestalten. Sonst entsteht nur formale Starrheit nach oben und operative Unklarheit nach unten.
Beide sind sequenziell geprägt. Das V-Modell koppelt Entwicklungsphasen jedoch stärker mit den dazugehörigen Testphasen. Dadurch wird Qualitätssicherung früher strukturiert mitgedacht. In Umfeldern mit hohem Prüf- und Nachweisbedarf ist das oft sinnvoller als ein reines Wasserfallverständnis.
Nur unter bestimmten Bedingungen. Wenn ein MVP technisch oder fachlich klar umrissen ist und vor allem als definierter erster Release gebaut werden soll, kann Wasserfall funktionieren. Wenn das MVP aber primär Marktlernen erzeugen soll, passt ein iteratives Modell meist besser.
Viele Führungsteams verwechseln umfangreiche Dokumentation mit geklärter Realität. Ein vollständiges Dokument ist noch kein belastbares gemeinsames Verständnis. Die gefährlichsten Probleme entstehen nicht aus fehlenden Seiten, sondern aus falscher Sicherheit.
Wenn Sie prüfen wollen, ob für Ihr nächstes Projekt ein lineares Modell, ein hybrider Ansatz oder gezielt eingesetzte externe Senior-Entwickler sinnvoll sind, lohnt sich ein Gespräch mit PandaNerds. Dort können Unternehmen erfahrene Entwickler flexibel in bestehende Teams integrieren und genau dort verstärken, wo Wasserfallprojekte in der Praxis am empfindlichsten sind: bei Architektur, Umsetzung, Integration und sauberem Handover.
