Am Montagmorgen fragt der Product Owner nach dem Status des Releases. Im Slack-Channel liegen mehrere Antworten, im letzten Meeting wurde eine andere Priorität beschlossen, und der externe Entwickler wartet noch auf eine Freigabe, die niemand ausdrücklich übernommen hat. Das Team arbeitet, aber nicht am selben Bild.
Genau hier entscheidet sich, ob ein Communication Plan im Softwareprojekt hilft oder nur eine weitere Datei im Projektordner wird. Ein brauchbarer Plan legt fest, wer welche Information wann, über welchen Kanal und mit welcher erwarteten Reaktion erhält. Er verbindet Führungskommunikation, technische Abstimmung, Dokumentation und Eskalation, ohne agile Teams mit unnötiger Bürokratie zu belasten.
Ein Release steht kurz vor dem Merge, doch die Freigabe fehlt. Der interne Product Owner wartet auf eine Rückmeldung, der externe Entwickler kennt den zuständigen Entscheider nicht, und im Team kursieren unterschiedliche Annahmen. Eine Kontaktliste mit Namen, E-Mail-Adressen und Meeting-Terminen löst dieses Problem nicht.

Die Folgen reichen über verspätete Antworten hinaus. Eine repräsentative DACH-Studie von 2025 mit 1.067 Befragten zeigt, dass nur 42 Prozent der Beschäftigten mit der internen Kommunikation zufrieden sind. 70 Prozent der Beschäftigten, die über einen Jobwechsel nachdenken, nennen schlechte interne Kommunikation als Grund, wie Staffbase zur DACH-Studie über Führungskommunikation berichtet.

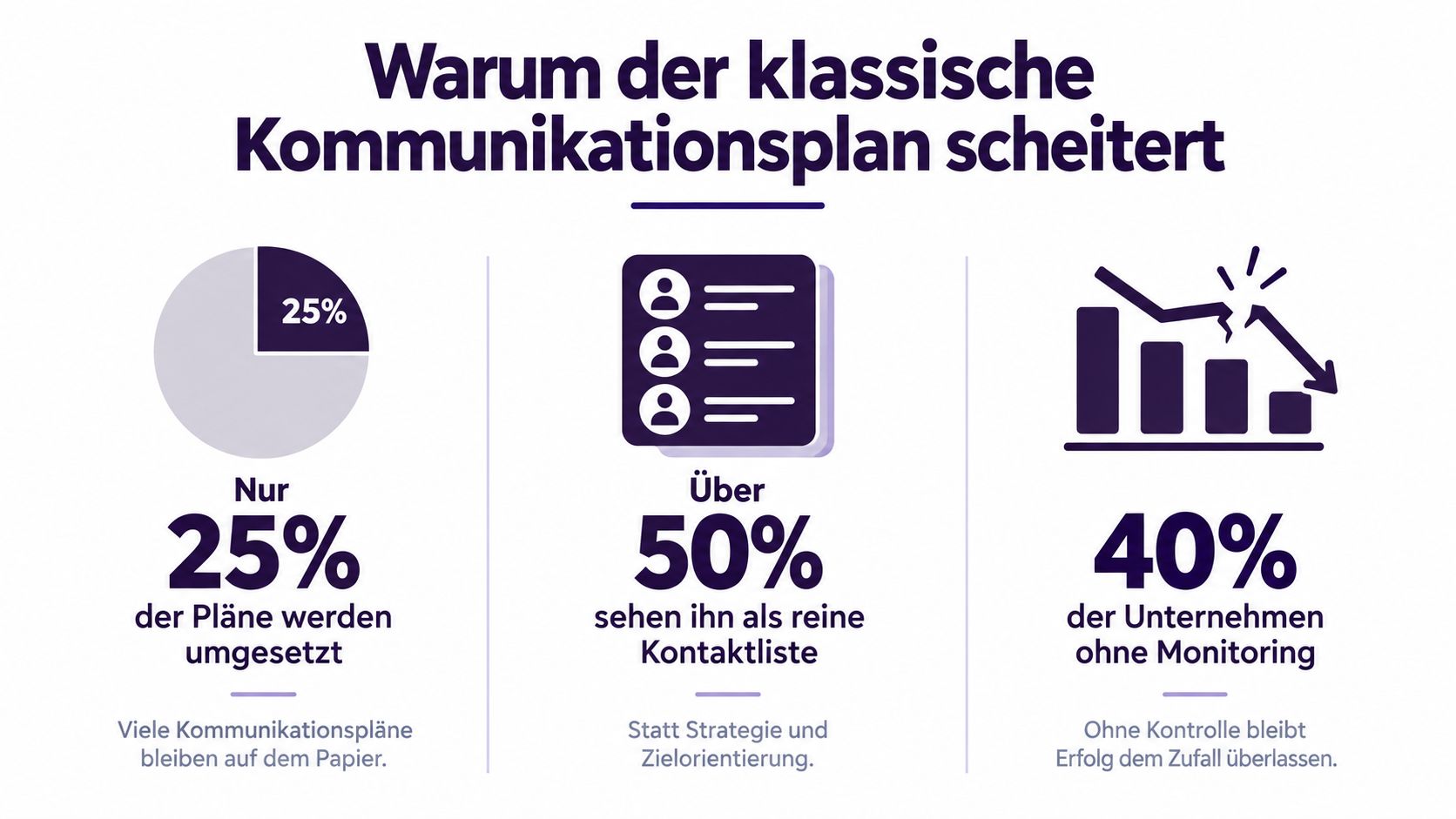

Klassische Pläne organisieren häufig die Verteilung von Informationen. Sie legen einen Status-Call am Freitag oder einen Monatsbericht an die Geschäftsführung fest, definieren aber nicht, welche Entscheidung daraus folgt. Ohne Dialogschleifen, dokumentierte Entscheidungen und klare Reaktionsregeln bleibt der Plan ein Kalender mit Verteilerliste.
Bei externen Entwicklern wird diese Lücke schnell sichtbar. Ein Engineer außerhalb des Unternehmens kennt die informellen Wege nicht automatisch. Er weiß möglicherweise nicht, ob eine technische Unsicherheit in Slack, Jira, einem Architektur-Review oder beim Tech Lead geklärt werden soll. Umgekehrt kann der interne Product Owner nicht voraussetzen, dass ein externes Team Prioritäten, Qualitätsmaßstäbe und Erreichbarkeit gleich interpretiert.
"Praktische Regel: Jede wichtige Kommunikation braucht einen Zweck und eine erwartete Folgeaktion. „Zur Information“ genügt nur, wenn keine Entscheidung, Bestätigung oder Umsetzung erforderlich ist."
Eine deutsche Change-Management-Studie zeigt, dass 49 Prozent der Unternehmen Change-Kommunikation ohne oder mit diffuser Strategie angehen. Im selben Datensatz nennen 83 Prozent der erfolgreichen CEOs eine klar strukturierte, prinzipienbasierte Kommunikation als Teil ihres Erfolgs, gegenüber 53 Prozent der weniger erfolgreichen CEOs, wie die Studie der Universität Hohenheim zu Change-Kommunikation dokumentiert.
Ein wirksamer Communication Plan beschreibt Ziele, Zielgruppen, Botschaften, Kanäle, Verantwortlichkeiten, Taktung, Reaktionsfristen und Eskalationswege. Diese Angaben verbinden die formalen Anforderungen des Unternehmens mit den kurzen Abstimmungszyklen agiler Entwicklung.
Für externe Entwickler muss der Plan außerdem Zugänge und Übergaben verständlich machen. Gute technische Arbeit scheitert sonst an unklaren Aufträgen, verspätetem Feedback oder Entscheidungen aus privaten Gesprächen. Der Plan standardisiert nicht jede Nachricht. Er markiert die Punkte, an denen verbindliche Klarheit den Fortschritt sichert.
Ein externer Entwickler wartet auf die Freigabe einer API, während der Product Owner von einer anderen Priorität ausgeht. Beide arbeiten, doch das Projekt verliert Zeit. Solche Lücken entstehen, wenn Teams zuerst Tools einrichten und erst danach klären, wer Informationen sendet, empfängt, bewertet, genehmigt oder in Handlungen übersetzt. Ein Kommunikationsplan legt Kommunikationsinhalte, Empfänger, Verantwortlichkeiten und geeignete Kanäle fest, wie die Anleitung zum Kommunikationsplan im Projektmanagement beschreibt.
Für Softwareteams mit externen Entwicklern gehören mindestens diese Gruppen in die Stakeholder-Liste:
Priorisieren Sie Stakeholder mit zwei Fragen: Wie stark ist eine Gruppe vom Projekt betroffen? Und wie viel Entscheidungsgewalt besitzt sie? Daraus ergeben sich vier Behandlungsweisen: eng einbinden, regelmässig informieren, gezielt konsultieren oder nur bei Bedarf beobachten.
Die Frequenz richtet sich nach der benötigten Entscheidung, nicht nach der Position. Ein Geschäftsführer braucht keinen einzelnen offenen Bug. Ein externer Entwickler muss eine Änderung an der API-Spezifikation unmittelbar erhalten. Stakeholder mit hoher Entscheidungsmacht sollten Risiken kennen, bevor daraus eine Eskalation wird.
Weisen Sie jeder wiederkehrenden Kommunikation eine verantwortliche Person zu. Der Product Owner führt Produktentscheidungen, der Tech Lead Architekturthemen und der Projektleiter Statusberichte. Für externe Teams braucht es zusätzlich einen internen Single Point of Contact, der Fragen bündelt, Entscheidungen weitergibt und fehlende Rückmeldungen verfolgt.
Aktualisieren Sie die Matrix bei neuen Abhängigkeiten, Teamwechseln und einer neuen Projektphase. Ein Plan bleibt nur brauchbar, wenn er die tatsächlichen Zuständigkeiten und Arbeitsbeziehungen des Projekts abbildet.

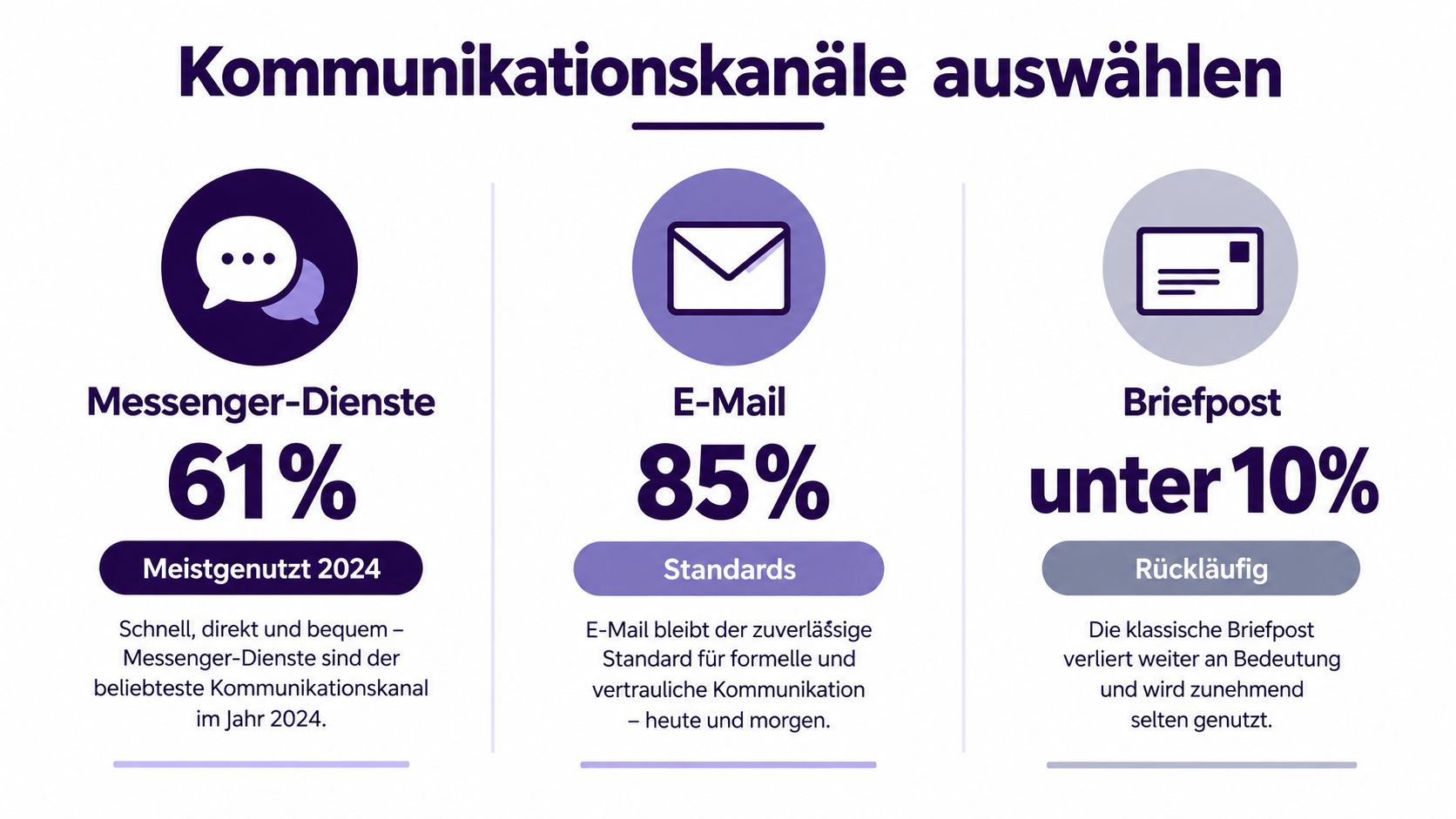

Ein Kanal ist kein neutraler Transportweg. Er bestimmt, wie schnell eine Nachricht ankommt, wie gut sie diskutiert werden kann und ob sie später auffindbar bleibt. 2024 gaben rund 61 Prozent der befragten Unternehmen an, Messenger-Dienste häufig oder sehr häufig für interne und externe Kommunikation zu nutzen. Briefpost und Fax wurden nur von 43 beziehungsweise 30 Prozent mindestens häufig eingesetzt, während E-Mail der universelle Standard blieb, wie die Statista-Daten zur Nutzung von Kommunikationskanälen zeigen.

Messenger wie Slack oder Microsoft Teams eignen sich für kurze Rückfragen und zeitkritische Koordination. Sie sind jedoch kein verlässlicher Speicher für Architekturentscheidungen. Eine wichtige Entscheidung sollte nach der Diskussion in einer dauerhaften Dokumentation, einem Ticket oder einem Projektbereich festgehalten werden.
Video-Calls sind sinnvoll, wenn mehrere Personen eine unklare Lage gemeinsam bewerten müssen. Sie sind weniger geeignet, wenn nur ein Status weitergegeben wird, der auch schriftlich verständlich wäre. Für verteilte Teams mit unterschiedlichen Arbeitszeiten schützt asynchrone Kommunikation vor unnötigen Wartezeiten und Meeting-Abhängigkeiten.
Die Auswahl sollte von Dringlichkeit, Komplexität, Zielgruppe und Nachvollziehbarkeit abhängen. Ein externer Entwickler in einer anderen Zeitzone braucht beispielsweise eine klare Aufgabenbeschreibung, Kontext, Akzeptanzkriterien und einen definierten Weg für Rückfragen. Ein spontaner „Kannst du kurz schauen?“-Post reicht dafür nicht.
Für die Kombination aus Servicekanälen, Zielgruppen und konsistenten Antworten liefert der Kundenservice Strategie Guide hilfreiche Anregungen. Der Grundgedanke lässt sich auf interne Kommunikation übertragen: Nicht jeder Empfänger braucht denselben Kanal, aber jede wichtige Information braucht einen verlässlichen Ort.
Wer konkrete Werkzeuge für Aufgaben, Chats und Dokumentation vergleicht, findet im Beitrag zu Tools für die Zusammenarbeit mit Slack und Asana eine praktische Orientierung. Entscheidend ist nicht die Anzahl der Tools, sondern die klare Regel, welches System als Quelle der Wahrheit gilt.

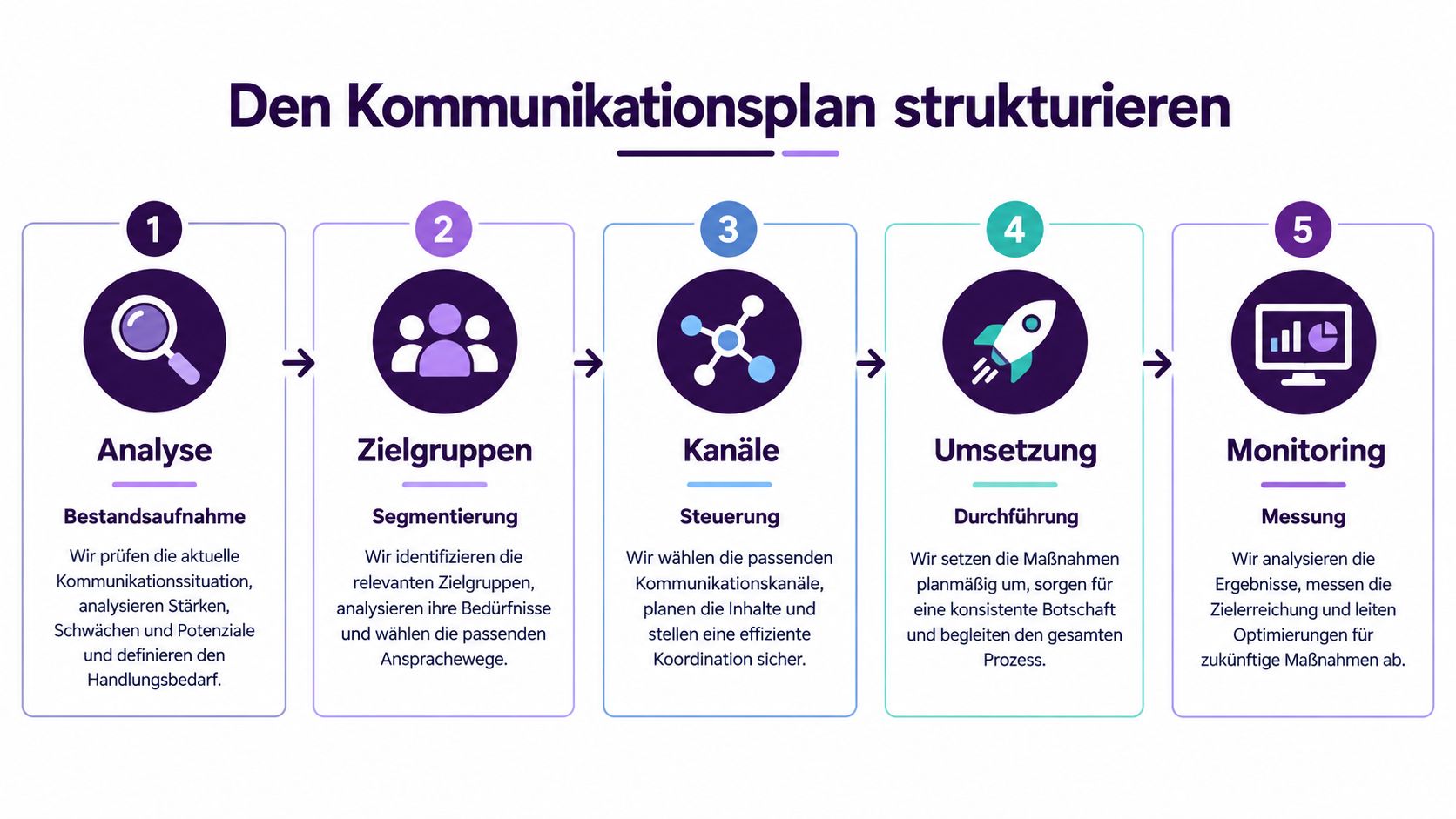

Ein Kommunikationsplan muss die tatsächliche Arbeit im Softwareteam abbilden. Eine Tabelle reicht dafür aus, wenn sie Entscheidungen, Zuständigkeiten und Reaktionen sichtbar macht. Das Bundesverwaltungsamt beschreibt dafür einen Mix aus bilateralen Gesprächen, Projekt-Updates, Workshops, Regelmeetings, Newslettern, internen Artikeln und Intranet-Beiträgen im Wissenspool zum Kommunikationsmanagement.

1. Ziel und Ergebnis. „Kommunikation verbessern“ beschreibt keine prüfbare Aufgabe. Formulieren Sie, welche Entscheidung, Handlung oder Transparenz erreicht werden soll. In einem verteilten Entwicklungsteam kann das bedeuten, dass externe Entwickler Risiken im Projektbericht erkennen und Entscheidungen an einem festgelegten Ort finden.
2. Zielgruppen und Informationsbedarf. Ordnen Sie Empfänger nach ihrer Rolle. Entwickler brauchen technische Details, Abhängigkeiten und Akzeptanzkriterien. Die Geschäftsführung benötigt eine verdichtete Sicht auf Fortschritt, Risiken und Entscheidungen. Externe Entwickler brauchen zusätzlich Kontext zu Arbeitsweise, Freigaben, Zugriffsrechten und Ansprechpartnern. Diese Informationen verhindern Rückfragen, die durch fehlenden Projektkontext entstehen.
3. Verantwortliche und Taktung. Jeder Eintrag erhält einen Owner. Planen Sie regelmässige Statusberichte und Reviews, aber auch klare Auslöser. Dazu gehören kritische Abweichungen, blockierte Aufgaben, Sicherheitsrisiken oder Änderungen am Umfang.
4. Kanal und Format. Legen Sie fest, ob eine Information als Ticket, Entscheidungseintrag, Meeting, Video, E-Mail oder Dashboard erscheint. Gerade bei externen Entwicklern muss ein Gesprächsergebnis anschließend dokumentiert werden. Sonst bleibt Wissen in einzelnen Zeitzonen, Kalendern oder privaten Chats hängen.
5. Messung und Rückmeldung. Definieren Sie, woran Sie Verständnis und Reaktion erkennen. Eine Freigabe im Ticket, ein Review, eine kurze Umfrage oder ein festgelegter Entscheidungszeitpunkt liefert dafür einen konkreten Nachweis. Ohne Rückmeldung sehen Sie nicht, ob eine Nachricht angekommen ist oder nur gelesen wurde.
Die bereits zitierte Hohenheim-Studie zeigt, dass klar strukturierte Kommunikation bei Veränderungsprozessen eine wichtige Rolle spielt. Für Softwareteams folgt daraus eine praktische Regel: Der Plan sammelt nicht nur Inhalte, sondern beschreibt den Ablauf von der Analyse über die Auswahl der Empfänger und Kanäle bis zur Umsetzung und Kontrolle.
Eine brauchbare Vorlage enthält mindestens diese Spalten:
Ein Plan ohne Rückmeldeweg bleibt ein Verteiler. Der Bericht zur Wirkung von Mitarbeiterkommunikation beschreibt, dass sich viele Beschäftigte bei organisatorischen Veränderungen nicht ausreichend informiert fühlen. Für externe Entwickler ist deshalb ein definierter Antwortweg besonders wichtig.
Für Marketingprojekte hilft eine performante Online Marketing Strategie, wenn interne Abstimmung, Kampagnenplanung und externe Botschaften zusammengeführt werden. Entscheidend bleibt, dass jede Botschaft einen Owner, einen dokumentierten Ort und eine erwartete Reaktion hat.
Eine Vorlage muss Entscheidungen beschleunigen und darf keine zusätzliche Verwaltungsschicht erzeugen. Für ein kleines Produktteam reicht ein kompakter Plan mit wenigen Kommunikationsarten. In einem Enterprise-Projekt brauchen Architektur, Datenschutz, Fachbereiche, Management und externe Entwickler dagegen eigene Routinen und klare Verantwortlichkeiten.

Die Tabelle ist nur brauchbar, wenn jedes Update nach demselben Muster aufgebaut ist. Ein Wochenstatus nennt erledigte Punkte, aktuelle Risiken, getroffene Entscheidungen und nächste Schritte. Externe Entwickler dürfen nicht aus einem allgemeinen Fortschrittsbericht ableiten müssen, welche Aufgabe als Nächstes Priorität hat.
Das Onboarding beginnt vor dem ersten Arbeitstag. Die Willkommensnachricht enthält Projektziel, Produktkontext, technische Dokumentation, Zugangsprozess, Ansprechpartner und Kommunikationsregeln. Am ersten Tag helfen eine kurze Systemübersicht, ein dokumentierter lokaler Setup-Pfad, ein kleines risikoarmes Ticket und ein Termin mit dem direkten technischen Ansprechpartner.
Für die ersten Abstimmungen eignet sich diese Struktur:
Das Bundesverwaltungsamt beschreibt den Kommunikationsplan als operatives Steuerungsinstrument, das Maßnahmen je Stakeholdergruppe festlegt, wie zuvor im Stakeholder-Abschnitt erläutert. Für Softwareteams lässt sich dieser Ansatz auf technische Reviews, Projektupdates, Wissensseiten und gezielte Gespräche übertragen. Dabei sollte der Plan die agilen Abläufe ergänzen, nicht deren Zweck verdoppeln.
In Scrum oder Kanban ersetzt der Communication Plan keine bestehenden Rituale. Er ordnet sie ein. Das Daily dient der Teamkoordination, das Review der gemeinsamen Bewertung des Ergebnisses und die Retrospektive der Verbesserung der Zusammenarbeit. Entscheidungen mit Wirkung über den Termin hinaus gehören in die Dokumentation.
Für kleinere Teams genügt eine Seite. Arbeiten mehrere externe Partner mit, sollten zusätzlich Freigaben, Abhängigkeiten, Eskalationen und die jeweils verbindliche Informationsquelle dokumentiert werden. Der Plan ist dann gelungen, wenn ein neues Teammitglied eine Entscheidung, einen Blocker oder eine Änderung zuverlässig einordnen kann.
Eskalation wird oft erst diskutiert, wenn ein Release bereits gefährdet ist. Dann fehlen Ansprechpartner, Entscheidungsbefugnisse und ein gemeinsames Verständnis der Dringlichkeit. Ein belastbarer Eskalationspfad definiert diese Punkte vorher und schützt damit sowohl interne als auch externe Teammitglieder.

Bei einer inhaltlichen Eskalation fehlt beispielsweise eine technische Entscheidung, eine Anforderung ist widersprüchlich oder eine Abhängigkeit blockiert die Umsetzung. Der erste Schritt führt zur zuständigen fachlichen Person. Bleibt die Frage offen oder betrifft sie Umfang und Termin, übernimmt die Projektleitung.
Eine beziehungsbezogene Eskalation betrifft dagegen Zusammenarbeit, Verhalten oder wiederholte Missverständnisse. Sie sollte nicht als technisches Ticket getarnt werden. Der direkte Ansprechpartner spricht das Problem konkret an, dokumentiert die Vereinbarung und bindet bei Bedarf die verantwortliche Leitung ein.

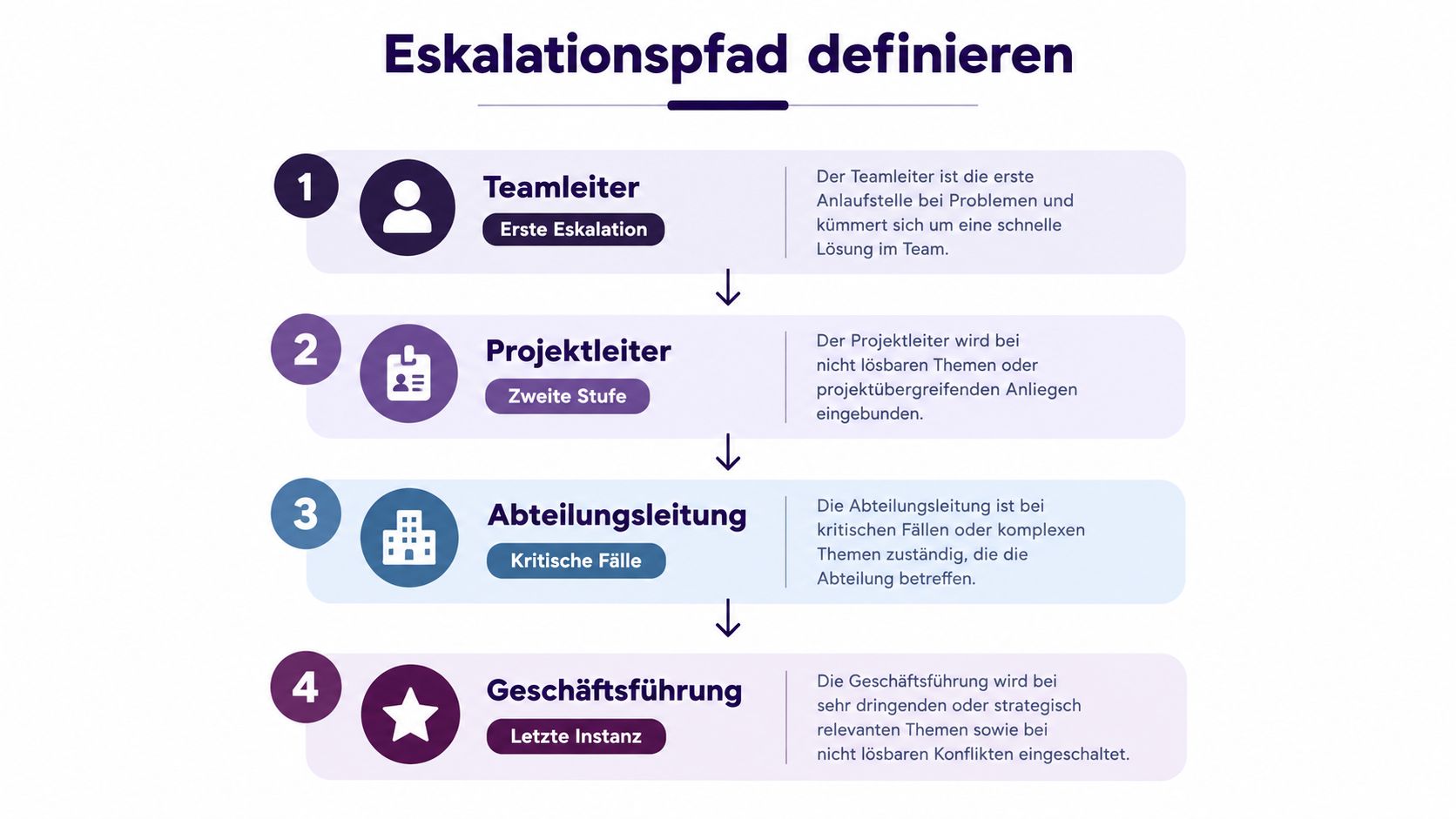

Ein praktikabler Pfad sieht so aus:
Jede Stufe braucht einen Auslöser. „Wenn es schwierig wird“ ist keine Regel. Besser sind Bedingungen wie eine ausbleibende Freigabe, ein ungeklärter Blocker vor einem wichtigen Meilenstein oder eine Entscheidung, die mehrere Teams betrifft.
"Dokumentiere den Weg, nicht die Schuld: Halte Problem, Auswirkung, Entscheidung, Owner und nächsten Prüftermin fest. So entsteht ein Lernsignal für den Prozess statt eine persönliche Anklage."
Bei sicherheits- oder betriebsrelevanten Vorfällen sollte der Kommunikationspfad mit dem technischen Incident-Prozess verbunden sein. Der Incident Response Plan für KMU bietet dafür einen passenden Bezugsrahmen, weil Zuständigkeiten, Reaktion und Dokumentation gemeinsam betrachtet werden müssen.
Auch der interne Weg zu Helpdesk und IT-Support sollte im Plan eindeutig sein. Ein Entwickler darf nicht raten müssen, ob ein Zugangsproblem ins Projektboard, an den Helpdesk oder an die Teamleitung gehört.
Die europäische Employee-Communication-Impact-Studie zeigt, dass sich 24 Prozent der Beschäftigten oft oder fast immer von Change-Kommunikation ausgeschlossen fühlen. Ein sichtbarer Eskalationsweg reduziert nicht automatisch jeden Konflikt, stellt aber sicher, dass betroffene Personen einen erreichbaren nächsten Schritt kennen.
Ein Communication Plan ist erfolgreich, wenn er Arbeit erleichtert, Entscheidungen beschleunigt und Missverständnisse früh sichtbar macht. Zählen Sie deshalb nicht nur versendete Nachrichten. Messen Sie, ob Empfänger die richtige Information rechtzeitig erhalten und danach handeln können.
Reaktionsfähigkeit: Erfassen Sie, wie schnell wichtige Freigaben, Rückfragen oder Entscheidungsanfragen beantwortet werden. Ein langer Zeitraum deutet nicht immer auf mangelnde Disziplin hin. Vielleicht erreicht die Anfrage die falsche Person oder der Kanal passt nicht zur Dringlichkeit.
Verständlichkeit: Fragen Sie nach, ob Empfänger Ziel, Auswirkung und nächste Schritte erkennen. Kurze qualitative Rückmeldungen sind hier oft wertvoller als reine Öffnungs- oder Anwesenheitsdaten.
Koordination: Beobachten Sie wiederkehrende Rückfragen, doppelte Arbeit, verpasste Übergaben und Nacharbeit wegen unklarer Anforderungen. Wenn dieselbe Frage in mehreren Kanälen auftaucht, fehlt häufig eine zugängliche Quelle der Wahrheit.
Entscheidungsqualität: Prüfen Sie, ob Entscheidungen mit Kontext dokumentiert sind und ob das Team später nachvollziehen kann, warum sich Prioritäten oder technische Lösungen geändert haben.
Ein quartalsweiser Communication Health Check kann diese Signale bündeln. Fragen Sie dabei:
Verknüpfen Sie die Ergebnisse mit Projektindikatoren. Wiederholte Rückfragen zu Akzeptanzkriterien können auf unklare Produktkommunikation hinweisen. Verzögerte Reviews können ein Ownership- oder Kapazitätsproblem zeigen. Für eine strukturierte Darstellung von Fortschritt, Risiken und Entscheidungen ist der Beitrag zum Progress Reporting in Softwareprojekten eine nützliche Ergänzung.
Der Staffbase-Bericht zur europäischen Mitarbeiterkommunikation nennt bei organisatorischen Veränderungen nur 23 Prozent gut informierte Beschäftigte und 39 Prozent, die sich nicht wirklich oder gar nicht informiert fühlen. Diese Werte unterstreichen, warum ein Plan nicht mit dem Versand endet. Nach jeder wichtigen Kommunikation sollte klar sein, ob eine Reaktion, eine Entscheidung oder lediglich dokumentierte Kenntnis erwartet wird.
PandaNerds unterstützt Unternehmen dabei, seniorige externe Entwickler in bestehende Softwareteams zu integrieren, mit klaren Ansprechpartnern, technischen Assessments und einer Zusammenarbeit, die zu den Projektanforderungen passt. Wenn Sie Ihren Communication Plan mit einer belastbaren Engineering-Struktur verbinden möchten, besuchen Sie PandaNerds und besprechen Sie Ihr Vorhaben mit dem Team.
